PME BTP : 8 KPI de chantier, seuils et passage d'Excel au temps réel

10 septembre 2026
PME BTP : 8 KPI de chantier, seuils et passage d'Excel au temps réel

Huit indicateurs suffisent pour piloter un chantier correctement : écart budgétaire, marge brute, coût de revient horaire, avancement physique, SPI, heures pointées, productivité et taux de non-conformités. La priorité absolue reste de capter ces données sur le terrain en temps réel, via un tableau de bord limité, plutôt que de les découvrir au moment de la réception, quand il est déjà trop tard pour corriger la trajectoire.


En bref:

  • La majorité des dérives budgétaires se détectent lorsque l'écart entre avancement physique et financier dépasse la moitié du budget consommé.
  • Un SPI inférieur à 1 indique un retard sur le planning, tandis qu'un supérieur à 1 montre une avance, ce qui peut influencer la gestion des ressources.
  • La digitalisation du suivi permet de réduire le délai entre la collecte des données terrain et leur analyse, surtout lorsque le pointage GPS et les alertes automatiques sont intégrés.
  • Limiter le nombre d'indicateurs à 6 ou 10 facilite la détection rapide des signaux faibles et évite que l’attention se disperse.
  • La mise en place de responsables clairement désignés, avec des seuils d’action précis, garantit que chaque indicateur déclenche une intervention concrète.

Anodos
anodos.app
Suivez vos chantiers en temps réel
Anodos centralise devis, facturation, avancement des tâches et gestion des équipes dans une seule plateforme pour les PME du bâtiment.
Découvrir Anodos

Table des matières

Quatre familles de KPI chantier pour ne rien laisser passer

Un indicateur de performance chantier n'a de sens que rattaché à une famille précise, sinon il finit noyé dans un tableau qu'on ne consulte plus. On distingue généralement quatre familles complémentaires.

  • Financiers : écart budgétaire, marge brute, coût de revient horaire. Ils répondent à une seule question : le chantier gagne-t-il de l'argent ?
  • Délais et avancement : avancement physique (% d'ouvrages réalisés), SPI, taux de respect du planning. Ils mesurent si le rythme suit le contrat.
  • Qualité et sécurité : non-conformités, taux de fréquence des accidents (TF), taux de gravité (TG). Une approche de prévention efficace ne se limite pas aux accidents déclarés ; elle surveille aussi les signaux faibles comme les quasi-accidents et le port des équipements de protection.
  • Productivité : unités produites par heure, absentéisme, taux d'utilisation des engins.

Le réflexe le plus utile consiste à croiser avancement physique et avancement financier. Un chantier qui a consommé plus de la moitié du budget alors que moins de la moitié des ouvrages sont réalisés envoie un signal d'alerte immédiat, bien avant que la facture finale ne tombe.

Top 10 KPI chantier : formules et seuils d'alerte à connaître

Chaque indicateur devient utile seulement quand on sait le calculer et surtout quand on sait à partir de quel seuil il faut réagir. Voici les dix KPI les plus suivis sur un chantier de bâtiment ou de génie civil.

  1. Écart budgétaire (%) : (coût réel − budget prévu) ÷ budget prévu × 100. Seuil d'alerte courant : au delà d'un certain pourcentage, il faut remonter l'information au conducteur de travaux dans un délai adapté.
  2. Marge brute : chiffre d'affaires facturé moins coûts directs, en pourcentage du chiffre d'affaires. Une chute sensible par rapport au prévisionnel mérite une analyse approfondie.
  3. Coût de revient horaire : coûts totaux ÷ heures effectivement travaillées. Comparez le chiffre obtenu au taux horaire vendu pour vérifier que la rentabilité du chantier tient la route.
  4. Avancement physique : ouvrages réalisés ÷ ouvrages prévus, en pourcentage. Utile seul, mais surtout quand on le compare à l'avancement financier.
  5. SPI (Schedule Performance Index) : valeur acquise ÷ valeur planifiée. Un SPI inférieur à 1 signale un retard, un SPI supérieur à 1 traduit une avance sur planning.
  6. Heures pointées : total des heures déclarées par équipe et par tâche. Un écart significatif entre heures pointées et heures budgétées doit déclencher une vérification terrain.
  7. Productivité : unités produites ÷ heures de ressources (m³ de béton coulé par heure, mètres linéaires posés par jour). Sans quantités journalières fiables, cet indicateur ne peut simplement pas être mesuré.
  8. Absentéisme : jours d'absence ÷ jours ouvrés prévus. Au-delà d'un certain seuil, la planification des équipes devient difficile à tenir.
  9. TF et TG (sécurité) : taux de fréquence et taux de gravité des accidents. Toute hausse d'un exercice à l'autre impose une revue des postes à risque.
  10. Non-conformités : nombre de réserves ou défauts détectés par lot d'ouvrage. Un taux élevé annonce souvent des reprises coûteuses avant réception.

Un dernier réflexe change vraiment la donne : ne pas se limiter à ce qui s'est déjà passé. Suivre le coût à terminaison et le reste à faire permet de corriger la trajectoire pendant qu'il est encore temps, plutôt que de constater la perte une fois le chantier livré, comme le rappelle une analyse dédiée à la mise en place des KPI chantier.

Comment construire un tableau de bord chantier qui reste utilisable ?

Un tableau de bord pour projet de construction ne sert à rien s'il contient trente lignes que personne ne lit. La règle qui fonctionne le mieux sur le terrain : entre 6 et 10 KPI, pas davantage. Au delà, l'attention se dilue et les vrais signaux d'alerte se noient dans le bruit.

  • Distinguez la lecture chantier (indicateurs opérationnels détaillés) de la lecture portefeuille (synthèse par chantier pour la direction).
  • Adoptez une fréquence de suivi adaptée à chaque indicateur : quotidienne pour les heures pointées et la sécurité, hebdomadaire pour l'avancement et le SPI, mensuelle pour la synthèse financière globale.
  • Fixez un seuil d'alerte par indicateur et désignez qui agit quand il est franchi, par exemple le conducteur de travaux seul pour un écart mineur, conducteur et direction financière ensemble au delà de 5 % d'écart budgétaire.

Conseil de pro : Un indicateur sans responsable désigné et sans délai d'action n'est pas un KPI, c'est une statistique. Attribuez chaque seuil franchi à une personne précise, avec une échéance courte, sinon le tableau de bord tourne à vide.

Un tableau de bord chantier bien construit tient sur une page. C'est souvent le meilleur test pour savoir si vous avez la bonne sélection d'indicateurs.

Rapport journalier et pointage : la matière première de vos KPI

Aucun KPI de productivité ne vaut mieux que les données qui l'alimentent. Un rapport journalier structuré doit contenir les heures travaillées par équipe, les quantités réalisées, les engins mobilisés, les conditions météo et, idéalement, des photos horodatées des ouvrages en cours.

  • La productivité se calcule simplement : unités produites ÷ heures de ressources, par exemple des mètres cubes de béton coulé par heure ou des mètres linéaires de canalisation posés par jour.
  • Sans remontée quotidienne des quantités, impossible de calculer quoi que ce soit de fiable, l'indicateur reste théorique.
  • Le pointage mobile géolocalisé élimine une grande partie des erreurs de saisie manuelle et raccourcit le délai entre l'événement terrain et sa visibilité au bureau.

Un rapport journalier bien tenu transforme le suivi de chantier en système d'alerte précoce plutôt qu'en simple archive administrative.

Excel ou logiciel temps réel : quand basculer ?

Pour un artisan qui gère un ou deux chantiers à la fois, un fichier Excel bien construit reste largement suffisant. La complexité doit monter avec le volume d'activité : un classeur de synthèse convient jusqu'à une dizaine de chantiers simultanés, une solution consolidée devient nécessaire au delà.

Trois signaux indiquent qu'il est temps de changer d'outil : la saisie manuelle prend plus de temps que l'analyse elle même, plusieurs personnes modifient le même fichier sans synchronisation, ou les écarts budgétaires ne sont détectés qu'au moment de la facturation finale.

  • Privilégiez la simplicité de saisie sur le terrain, une équipe qui abandonne l'outil au bout de deux semaines ne produira jamais de données fiables.
  • Vérifiez la présence du pointage GPS, des vues Kanban et Gantt, et d'alertes automatiques sur les seuils critiques.
  • La digitalisation du suivi de chantier réduit nettement la latence des données par rapport à un tableur mis à jour manuellement, avec des écarts qui remontent en heures plutôt qu'en jours.

L'intégration entre quantités et coûts, parfois appelée pilotage en 5D dans les projets les plus structurés, permet aussi d'automatiser le calcul de la valeur acquise et d'affiner les projections de fin de chantier.

Comment Anodos automatise le suivi des KPI chantier au quotidien

Anodos a été conçu autour de cette logique de tableau de bord restreint et actionnable. La plateforme centralise le pointage GPS, les vues Kanban et Gantt pour l'avancement, et une détection d'anomalies pilotée par intelligence artificielle qui repère les écarts budgétaires avant qu'ils ne s'aggravent.

Le devis vocal par IA élimine une partie de la saisie manuelle en amont, ce qui limite les erreurs qui faussent ensuite le calcul du coût de revient horaire. Côté reporting, les tableaux de bord consolidés rassemblent avancement physique, heures pointées et marge sur un même écran, accessible aussi bien au bureau que depuis le chantier.

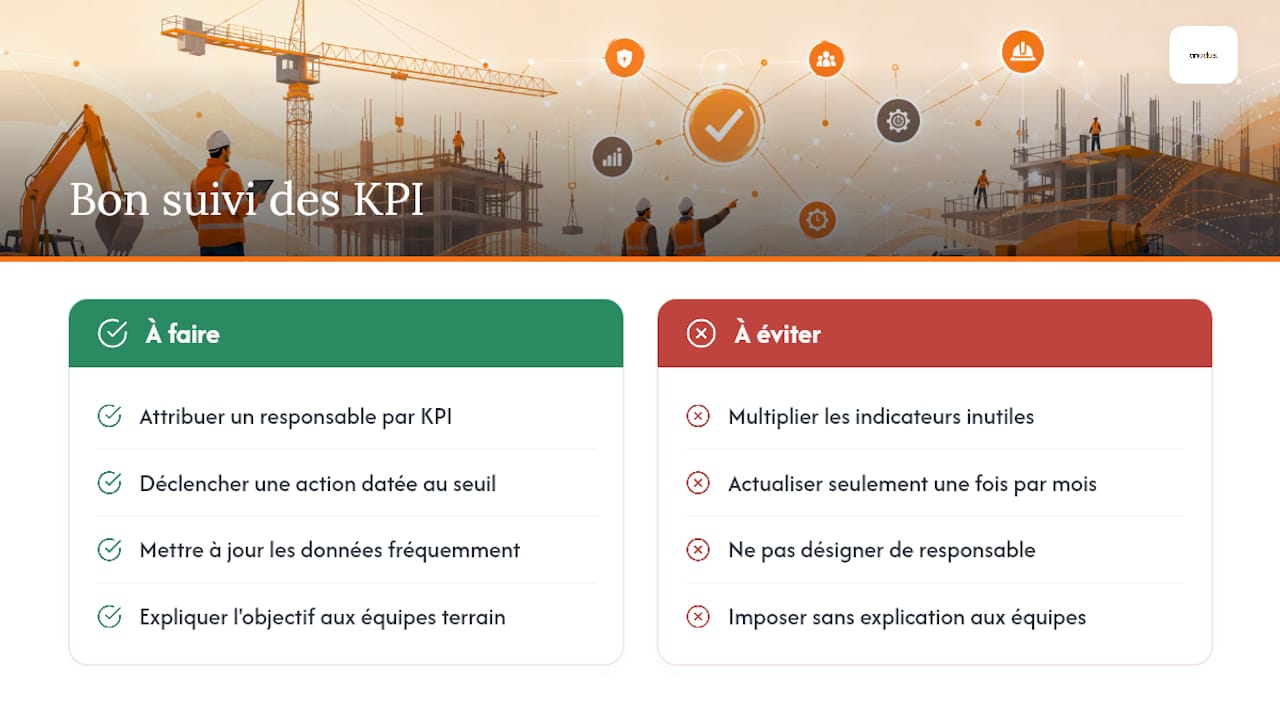

Ce que j'ai vu fonctionner (et ce qui fait échouer un suivi KPI)

Ce que j'ai vu fonctionner (et ce qui fait échouer un suivi KPI) — overview diagram

Un KPI n'a de valeur que s'il déclenche une action datée et attribuée à quelqu'un. C'est là que la plupart des tableaux de bord échouent : trop d'indicateurs, données mises à jour une fois par mois, aucun responsable désigné quand un seuil est franchi.

L'autre erreur classique consiste à imposer les KPI depuis le bureau sans expliquer aux équipes terrain pourquoi on leur demande de pointer précisément leurs heures. Un chef d'équipe qui comprend qu'un chiffre mal renseigné retarde la détection d'une dérive budgétaire remplira son rapport journalier avec bien plus de rigueur qu'un chef d'équipe qui subit une contrainte administrative de plus.

— Olivier

Passez du tableau statique au suivi en temps réel avec Anodos

Cette solution remplace le tableur qu'on met à jour le vendredi soir par un suivi qui capte les données au moment où elles se produisent, sur le chantier, pas après coup au bureau.

Anodos

La plateforme centralise devis vocal, pointage GPS, avancement en Kanban et Gantt, et détection d'anomalies budgétaires par IA en un seul endroit, ce qui évite de ressaisir les mêmes chiffres dans trois outils différents. Les équipes de gros œuvre trouveront une version adaptée à leur métier sur la page dédiée aux maçons, tandis que les autres corps de métier peuvent explorer l'ensemble de l'offre directement sur Anodos. Lancez un essai gratuit pour voir vos premiers KPI chantier se mettre à jour dès la prochaine journée de travail.
