La rentabilité d'un chantier se calcule en une ligne : Rentabilité = (Bénéfice net / Coût total) × 100. En dessous de 5 %, renégociez les conditions ou refusez : l'entreprise travaille à perte une fois les frais de structure absorbés.
L'action prioritaire dès la signature du devis : vérifier que la marge nette projetée dépasse votre seuil minimal, avant même de commander le premier matériau. Beaucoup d'artisans ne perdent pas d'argent à cause de leurs prix, mais à cause d'un chiffrage incomplet. Trois règles corrigent l'essentiel des fuites : tout lister, ajouter une marge de sécurité, faire un bilan post-chantier.
Points clés
| Point | Détails |
|---|---|
| Formule de base | Rentabilité = (Bénéfice net / Coût total) × 100 ; marge nette cible minimum 8–15 %. |
| Coefficient K | K = 1 / (1 − (% frais structure + % marge visée)) ; à réviser tous les six mois. |
| Seuil d'alerte hebdo | Déclencher une action si l'écart coûts dépasse 5 % à mi-chantier. |
| Postes souvent oubliés | Temps de trajet (15–25 % du temps total), avenants non facturés, petites fournitures. |
| Anodos | Pointage GPS, alertes budgétaires et vues Gantt/Kanban pour suivre la marge en temps réel. |

Table des matières
- Marge brute, marge nette, déboursé sec : quelles différences pour piloter ?
- Comment calculer la rentabilité d'un chantier, étape par étape
- Quels coûts inclure dans votre analyse, y compris ceux qu'on oublie ?
- Un exemple chiffré pour lire les résultats pas à pas
- Quel est un bon taux de rentabilité pour un chantier BTP ?
- Quelles actions concrètes pour améliorer la rentabilité de vos chantiers ?
- Quels KPI suivre et à quelle fréquence pour piloter vos marges ?
- Un logiciel de gestion de chantier peut-il protéger votre marge en temps réel ?
- Ce que le terrain m'a appris sur les erreurs qui coûtent le plus cher
- Anodos : suivez vos marges chantier dès aujourd'hui, sans configuration complexe
- Sources
Marge brute, marge nette, déboursé sec : quelles différences pour piloter ?
Ces trois notions se confondent souvent, et cette confusion coûte cher au moment de décider si un chantier vaut la peine d'être signé.
La marge brute mesure ce qu'il reste après avoir soustrait les coûts directement liés au chantier (matériaux, main-d'œuvre productive, sous-traitance). La formule est simple : Marge brute = Prix de vente HT − Coûts directs HT.
La marge nette, elle, intègre les frais de structure (loyer, assurances, comptabilité, amortissements, charges administratives). C'est le seul indicateur utile pour décider : une marge brute flatteuse peut masquer une marge nette négative si les frais généraux sont élevés.
Le déboursé sec désigne le coût de production brut, sans aucun frais de structure ni marge. C'est la base de calcul du coefficient K.
Quelques définitions à garder sous la main :
- Taux horaire réel : chiffre d'affaires productif divisé par les heures réellement travaillées (trajets et temps admin inclus).
- Coût total : déboursé sec + frais de structure répartis sur le chantier.
- Coefficient K : multiplicateur appliqué au déboursé sec pour obtenir le prix de vente cible.
Pour fiabiliser le calcul dès le devis, nommez systématiquement chaque poste : heures par tâche, quantités de matériaux, sous-traitants, déplacements, et provision pour imprévus.
Comment calculer la rentabilité d'un chantier, étape par étape
Avant de chiffrer, collectez ces données sans exception :
- Prix d'achat des matériaux (avec livraison).
- Heures estimées par tâche et par ouvrier.
- Coût de la sous-traitance.
- Frais de déplacement (carburant, péages, temps de trajet).
- Location de matériel ou d'échafaudage.
- Quote-part des frais de structure (loyer, assurances, comptabilité).
- Provision pour imprévus (10–15 % du déboursé sec selon les bonnes pratiques métier).
Les formules à appliquer
Marge brute (€) = Prix de vente HT − Coûts directs HT Marge brute (%) = (Marge brute € / Prix de vente HT) × 100 Marge nette (%) = ((Prix de vente HT − Coûts directs − Frais de structure) / Prix de vente HT) × 100 Taux horaire réel = Chiffre d'affaires productif / Heures réelles travaillées
Le coefficient K transforme le déboursé sec en prix de vente en intégrant frais de structure et marge visée. La formule : K = 1 / (1 − (% frais structure + % marge visée)). Un déboursé sec de 6 000 € devient un prix de vente cible de 7 980 €.
Processus en quatre étapes
- Visite technique : relevé précis des métrés, identification des contraintes (accès, démolition, réseaux existants).
- Calcul du déboursé sec : listez chaque poste de coût direct sans oublier les consommables et les déplacements.
- Application du coefficient K : multipliez le déboursé sec par votre K pour obtenir le prix de vente minimum acceptable.
- Test de sensibilité : simulez un dépassement de 10 % sur les heures et sur les matériaux. Si la marge nette tombe sous 5 %, revoyez le prix ou les conditions avant de signer.
Conseil de pro : Mesurez vos heures réelles pendant un mois sur des chantiers types (salle de bain, rénovation électrique, ravalement). Cette calibration vaut mieux que n'importe quelle règle générique.
Pour automatiser cette étape, les outils de devis par intelligence artificielle réduisent le temps de chiffrage et limitent les oublis de postes.
Quels coûts inclure dans votre analyse, y compris ceux qu'on oublie ?
Un chiffrage incomplet est la première cause de marge négative. Voici les postes à comptabiliser sans exception.
Coûts directs :
- Matériaux et fournitures (prix d'achat + livraison).
- Main-d'œuvre productive : salaires bruts + charges sociales patronales.
- Sous-traitance.
- Location de matériel, nacelles, échafaudages.
- Consommables (disques, mèches, visserie, bâches).
- Déchets et évacuation (bennes, tri sélectif).
Coûts indirects (frais de structure à répartir) :
- Loyer et charges des locaux.
- Amortissement du véhicule et des machines.
- Assurances (décennale, RC pro, flotte).
- Frais de comptabilité et logiciels.
- Charges administratives et temps de gestion.
Postes fréquemment oubliés :
- Temps de trajet et déplacements (ils peuvent représenter 15 à 25 % du temps total).
- Temps administratif : réunions, mails, relances, SAV.
- Petites fournitures achetées en urgence sur chantier.
- Gestion des réserves et reprises après réception.
- Coût du financement si avances sur achats.
| Catégorie | Exemples de postes | Provision usuelle |
|---|---|---|
| Matériaux | Matières premières, livraison | +5–15 % (pertes et chutes) |
| Main-d'œuvre | Salaires + charges sociales | +15–25 % (temps non productif) |
| Sous-traitance | Lots spécialisés | +5 % (coordination) |
| Frais de structure | Assurances, amortissements | 15–20 % du CA selon taille |
| Imprévus | Aléas techniques, météo | 10–15 % du déboursé sec |
Un exemple chiffré pour lire les résultats pas à pas
Prenons un chantier de rénovation de salle de bain, devis HT à 9 500 €.
Déboursé sec détaillé :
- Matériaux (carrelage, sanitaires, plomberie) : 2 800 €
- Main-d'œuvre productive (40 h × 28 €/h chargé) : 1 120 €
- Sous-traitance électricité : 600 €
- Location matériel : 150 €
- Consommables et déplacements : 180 €
- Total déboursé sec : 4 850 €
Calcul des marges :
- Marge brute : 9 500 € − 4 850 € = 4 650 €, soit 48,9 %
- Marge nette : 9 500 € − 4 850 € − 1 710 € = 2 940 €, soit 30,9 %
- Taux horaire réel (50 h réelles, trajet inclus) : 9 500 € / 50 h = 190 €/h brut, mais après déduction des coûts : 2 940 € / 50 h = 58,8 €/h net
Sur ce chantier, la marge nette de 30,9 % dépasse largement le seuil cible de 15 %. Le chantier est rentable et le taux horaire réel net est bien au-dessus des 35 €/h de référence métier.
C'est le moment d'agir : réorganiser les équipes, déclencher un avenant ou renégocier le planning. Des économies de l'ordre de 15 % sur un chantier sont atteignables par une préparation et un suivi rigoureux dès le chiffrage.

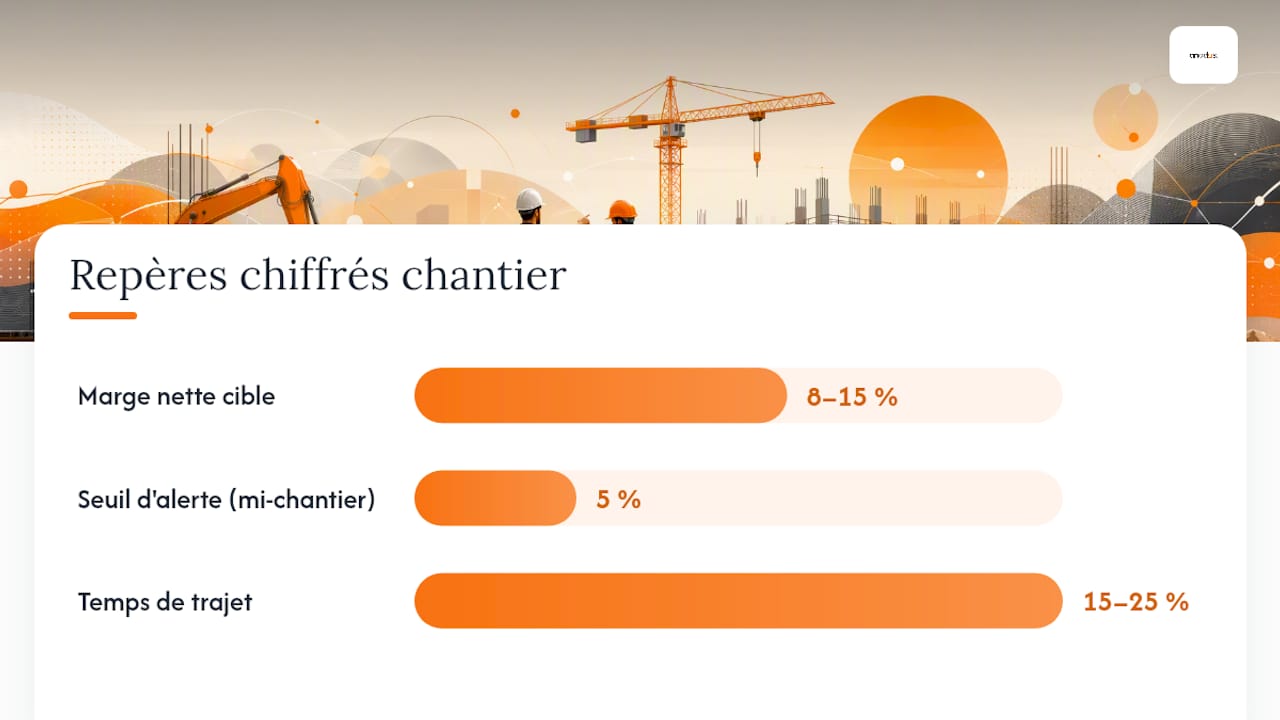

Quel est un bon taux de rentabilité pour un chantier BTP ?
Marge nette :
- Au-dessus de 15 % : chantier rentable, marge confortable pour absorber les aléas.
- Entre 8 et 15 % : acceptable, mais le suivi hebdomadaire est indispensable pour ne pas dériver.
- Entre 5 et 8 % : fragile. Le moindre dépassement d'heures ou hausse de matériaux efface la marge.
- Sous 5 % : l'entreprise est en danger sur ce chantier. Refus ou renégociation obligatoires.
Taux horaire réel : l'objectif est de dépasser 35 €/h net pour un artisan, selon les benchmarks du secteur. En dessous, le temps non facturable (trajets, admin, SAV) absorbe la rentabilité.
Sur des projets haut de gamme comme les rénovations de prestige sur la Côte d'Azur, les coefficients et provisions diffèrent sensiblement : les aléas techniques sur bâti ancien et les exigences de finition justifient des marges cibles plus élevées, souvent au-delà de 20 %.
La règle de décision rapide : calculez votre marge nette prévisionnelle avant signature. Si elle est inférieure à votre seuil minimal, ne signez pas sans avoir modifié le prix, réduit le périmètre ou obtenu une clause de révision des prix.
Quelles actions concrètes pour améliorer la rentabilité de vos chantiers ?
Une préparation et un suivi rigoureux permettent des économies réelles de l'ordre de 15 %. Voici les leviers prioritaires, classés par impact.
Sur le chiffrage :
- Facturez la visite technique dès qu'elle dépasse une heure de travail (remboursable à la signature). Cela filtre les demandes non sérieuses et améliore votre taux de conversion.
- Appliquez systématiquement des coefficients de perte par matériau.
- Intégrez une clause de révision des prix pour les chantiers de plus de trois mois.
- Séparez les frais de déplacement dans le devis plutôt que de les noyer dans les heures.
Sur l'organisation et le planning :
- Découpez chaque chantier en phases avec des jalons de contrôle.
- Tenez un point hebdomadaire de 30 minutes entre conducteur de travaux et chef d'équipe.
- Affectez clairement les ressources par lot pour éviter les chevauchements et les temps morts.
- Utilisez un planning RH structuré pour anticiper les absences et les pics de charge.
Sur les achats :
- Négociez des remises volume avec vos fournisseurs principaux.
- Comparez au moins deux devis fournisseurs sur les postes dépassant 500 €.
- Limitez le nombre de références de consommables pour simplifier les commandes et réduire les ruptures.
Sur les ressources humaines :
- Mettez en place le pointage numérique sur chantier : les heures non facturées représentent typiquement 8 à 15 heures par semaine pour un artisan.
- Formez vos chefs d'équipe à lire un budget prévisionnel simple.
- Réduisez les temps non productifs (attentes livraison, recherche de matériel) par une meilleure préparation la veille.
Sur les avenants :
- Documentez chaque modification demandée par le client avec une fiche écrite datée.
- Émettez l'avenant dans les 48 heures suivant la demande, avant d'exécuter les travaux supplémentaires.
Conseil de pro : La digitalisation du pointage et du suivi des consommations réduit les oublis de facturation et permet des alertes automatiques avant que les seuils critiques soient franchis. En 2026, réviser votre coefficient K tous les six mois est devenu indispensable face à la hausse des coûts des matériaux.
Quels KPI suivre et à quelle fréquence pour piloter vos marges ?
Piloter la rentabilité, ce n'est pas accumuler des indicateurs : c'est suivre quelques chiffres clés en cadence régulière et décider quand l'écart dépasse le seuil d'action.
| KPI | Formule | Fréquence | Seuil d'alerte |
|---|---|---|---|
| Marge brute réelle vs prévisionnelle | (PV HT − Coûts directs réels) / PV HT | Hebdomadaire | Écart > 5 % |
| Marge nette chantier | (PV HT − Coûts directs − Frais structure) / PV HT | Mensuel | < 8 % |
| Taux horaire réel | CA productif / Heures réelles | Hebdomadaire | < 35 €/h |
| Déboursé consommé vs prévu | Coûts réels / Budget prévu | Hebdomadaire | > 50 % à mi-chantier |
| Écart budgétaire par lot | Coût réel lot − Coût prévu lot | Par phase | > 10 % sur un lot |
La routine opérationnelle recommandée fonctionne en trois temps :
- Point hebdomadaire (30 min) : comparez heures prévues vs réelles et coûts consommés. Déclencheur d'action : écart coûts supérieur à 5 % à mi-chantier.
- Intégration mensuelle des frais de structure : calculez la marge nette réelle en intégrant la quote-part des charges fixes.
- Bilan post-chantier : comparez le prévisionnel initial au réel final, identifiez les postes de dérive et mettez à jour vos temps types.
Les outils de planification et de suivi centralisés réduisent les risques de dépassement liés aux stocks, aux approvisionnements et aux erreurs de planification. Le tableau de bord analytique d'Anodos permet de visualiser ces KPI par chantier en temps réel, sans ressaisie manuelle.
Un logiciel de gestion de chantier peut-il protéger votre marge en temps réel ?
La réponse courte : oui, à condition de choisir un outil qui couvre le terrain autant que le bureau.
Les fonctionnalités qui font réellement la différence sur la rentabilité :
- Pointage GPS sur chantier : les heures sont saisies là où elles se passent, sans ressaisie le soir. Les dérives d'heures sont visibles le lendemain matin, pas en fin de mois.
- Saisie des consommations : matériaux utilisés, consommables, bennes. Chaque écart par rapport au budget prévu déclenche une alerte.
- Gestion des avenants : une modification client génère un document signable en quelques minutes, avant que les travaux supplémentaires ne soient exécutés sans facturation.
- Vues Kanban et Gantt : l'avancement réel des tâches est visible d'un coup d'œil, ce qui permet de détecter un retard avant qu'il ne devienne un dépassement de coût.
- Reporting automatique : le bilan chantier se génère sans travail manuel, avec comparatif prévisionnel/réel par poste.
- Alertes budget : un seuil paramétré (par exemple, 80 % du budget heures consommé à 60 % d'avancement) déclenche une notification immédiate.
Cas d'usage concret : sur un chantier de maçonnerie, le suivi en temps réel détecte dès la deuxième semaine que les heures de coffrage dépassent le prévisionnel de 18 %. Le conducteur de travaux réorganise les équipes et commande les matériaux manquants avant la rupture. Sans alerte, ce dérapage n'aurait été visible qu'à la facturation finale.
Conseil de pro : *Paramétrez vos seuils d'alerte dès l'ouverture du chantier dans votre logiciel, pas après le premier dépassement.
Ce que le terrain m'a appris sur les erreurs qui coûtent le plus cher

Les erreurs les plus coûteuses sur un chantier ne sont pas spectaculaires. Elles sont silencieuses et répétées.
La première : signer sans avoir calculé la marge nette réelle. Beaucoup de conducteurs de travaux connaissent leur marge brute approximative, mais ignorent ce que les frais de structure vont absorber.
La deuxième erreur : ne pas tenir de point hebdomadaire. Trente minutes par semaine pour comparer heures prévues et heures réelles, c'est le seul moyen de détecter un dérapage avant qu'il soit irréversible. Les entreprises qui sautent ce rituel découvrent les problèmes à la facturation finale, quand il est trop tard pour agir.
La troisième, et peut-être la plus coûteuse : les avenants non facturés. Un client demande une modification en cours de chantier, l'équipe exécute, et personne ne génère le document. Ces travaux supplémentaires disparaissent dans la marge. Sur un chantier de taille moyenne, deux ou trois avenants non facturés peuvent effacer plusieurs points de marge nette.
La bonne pratique la plus simple à mettre en place immédiatement : une règle d'équipe claire. Aucune modification n'est exécutée sans un document écrit, même un message signé par le client. Cette discipline seule change la culture de chiffrage d'une entreprise. Pour les chantiers en supervision externe, notamment sur des projets complexes, s'appuyer sur une supervision de chantier professionnelle peut également sécuriser les marges sur les lots à risque.
Anodos : suivez vos marges chantier dès aujourd'hui, sans configuration complexe
Calculer la rentabilité sur papier ou sur tableur, c'est faisable une fois. Le faire sur dix chantiers simultanés, chaque semaine, sans oubli ni ressaisie, c'est une autre affaire.

Anodos centralise devis, facturation, pointage terrain et alertes budgétaires dans une seule plateforme conçue pour les artisans et PME du bâtiment. Le pointage GPS enregistre les heures là où elles se passent. Les alertes de détection d'anomalies signalent un dérapage avant qu'il efface votre marge. Les vues Gantt et Kanban donnent une lecture immédiate de l'avancement réel vs prévu. Et la génération de devis par intelligence artificielle réduit le temps de chiffrage à quelques minutes, avec des postes de coût moins susceptibles d'être oubliés.
L'essai gratuit est disponible sur Anodos. Aucune installation complexe, prise en main en moins d'une journée. Testez Anodos sur votre prochain chantier et comparez le prévisionnel au réel dès la première semaine.
Sources
- Rentabilité chantier : guide complet pour artisans du bâtiment (2026) | Artisan Rentable
- Rentabilité chantier BTP : la méthode pour piloter vos marges
- Comment économiser 15 % sur un chantier (cas réel) – ABA – Courtage en construction
- Comment optimiser la rentabilité d'un chantier BTP en 2026 ?
- Optimiser la gestion des coûts dans la construction
Cet article constitue une information générale et ne remplace pas l'avis d'un conseiller financier qualifié. Consultez un professionnel financier qualifié à propos de votre cas personnel avant d'agir sur la base de ce contenu.
