Sécurisez le calcul des heures supplémentaires pour les employeurs BTP

9 septembre 2026
Sécurisez le calcul des heures supplémentaires pour les employeurs BTP

Une heure travaillée au-delà de 35 heures par semaine ouvre droit à une majoration de salaire, sauf accord plus favorable : +25 % pour les huit premières heures, puis +50 % ensuite. Dans le BTP, un contingent annuel spécifique (souvent le contingent annuel accordé par la convention collective pour les ouvriers) encadre ce recours, et tout dépassement déclenche une contrepartie obligatoire en repos.


En bref:

  • La majoration des heures supplémentaires dans le BTP dépasse rarement le taux légal sauf si la convention collective prévoit mieux, notamment en termes de rémunération ou de repos.
  • Le dépassement du contingent annuel imposé par la convention collective oblige à offrir une contrepartie obligatoire en repos, calculée selon la taille de l’entreprise et distincte de la majoration salariale.
  • Seuls les salariés soumis à un décompte horaire classique — non cadres au forfait jours ou dirigeants — peuvent effectuer des heures supplémentaires, avec des distinctions entre heures structurelles et conjoncturelles.
  • Le calcul des heures supplémentaires doit suivre strictement le décompte hebdomadaire, en respectant la limite légale de 35 heures, et éviter de se baser uniquement sur la moyenne mensuelle.
  • La fiabilité du suivi, notamment via des outils numériques, permet de protéger l’employeur lors des contrôles en assurant la conformité du décompte, de la majoration et du respect du contingent annuel.

Anodos
Centralisez le suivi de vos chantiers
Anodos réunit devis, facturation, suivi des chantiers et gestion des équipes dans une seule plateforme pour les entreprises du bâtiment.
Découvrir Anodos

Table des matières

Quels taux de majoration s'appliquent aux heures supplémentaires btp ?

Le calcul des heures supplémentaires dans le BTP part d'une base légale simple, prévue par les articles L.3121-36 et suivants du Code du travail : au-delà de 35 heures hebdomadaires, chaque heure ouvre droit à une majoration. En l'absence de convention plus favorable, le taux légal est de +25 % pour les huit premières heures (de la 36e à la 43e), puis +50 % à partir de la 44e heure.

Mais dans le secteur du bâtiment, ce barème légal n'est presque jamais celui qu'on applique réellement. La convention collective des ouvriers du bâtiment fixe souvent ses propres règles, parfois plus avantageuses pour le salarié, parfois structurées différemment selon la catégorie professionnelle (ouvriers, ETAM, cadres). Avant tout calcul de paie, un employeur du BTP doit donc vérifier son texte conventionnel de branche ou d'entreprise, jamais partir directement du Code du travail.

  • Le paiement en argent n'est pas la seule option : un accord collectif ou, à défaut, l'employeur avec l'accord du salarié, peut remplacer tout ou partie de la majoration par un repos compensateur équivalent.
  • Ce repos remplace uniquement le paiement, pas la contrepartie obligatoire en repos liée au contingent, qui s'ajoute séparément.
  • Le respect du bon taux évite les rappels de salaire, fréquents dans un secteur où les plannings changent au fil des chantiers.

Contingent annuel et contrepartie obligatoire en repos : ce que le BTP impose en plus

Le droit du travail limite le nombre d'heures supplémentaires qu'un salarié peut effectuer chaque année. Ce plafond, le contingent annuel, atteint couramment le contingent annuel accordé par la convention collective pour les ouvriers et les ETAM du bâtiment, un chiffre fixé par les accords territoriaux de branche, variable selon la région et la catégorie de personnel.

Franchir ce seuil ne se fait pas librement. L'employeur doit informer et, selon les cas, consulter le comité social et économique (CSE) avant tout dépassement significatif, et chaque heure effectuée au-delà du contingent ouvre droit à une contrepartie obligatoire en repos (COR), distincte de la majoration salariale.

À retenir : la COR se calcule selon l'effectif de l'entreprise, pas selon le nombre d'heures effectuées. Elle représente 50 % du temps travaillé au-delà du contingent pour les entreprises de 20 salariés au plus, et 100 % pour celles de plus de 20 salariés.

  • La COR se prend sous forme de repos, généralement dans un délai fixé par accord ou, à défaut, dans les deux mois suivant l'ouverture du droit.
  • Ignorer cette obligation expose l'employeur à des indemnités compensatrices en cas de contrôle ou de contentieux prud'homal.
  • Depuis le 1ᵉʳ janvier 2026, la déduction forfaitaire patronale sur les heures supplémentaires a aussi été révisée : elle passe à 1,5 € par heure pour les entreprises de moins de 20 salariés contre 0,5 € pour celles de 20 salariés et plus, un détail qui pèse directement sur le coût réel de chaque heure sup facturée à l'entreprise.

Qui peut faire des heures supplémentaires dans une entreprise du BTP ?

Tous les salariés ne sont pas logés à la même enseigne. Les ouvriers et les ETAM soumis à un décompte horaire classique entrent pleinement dans ce régime, tandis que les cadres au forfait jours et les cadres dirigeants en sont exclus par nature : leur temps de travail ne se compte pas en heures, donc la notion même d'heure supplémentaire ne s'applique pas à eux.

Il faut aussi distinguer deux réalités très différentes sur le terrain :

  • Les heures structurelles, inscrites dans le contrat ou l'organisation habituelle du chantier (un horaire hebdomadaire fixé à 39 heures, par exemple), qui font partie du fonctionnement normal de l'entreprise.
  • Les heures conjoncturelles, ponctuelles, liées à un pic d'activité ou à un retard de livraison, que l'employeur décide au cas par cas.

Cette distinction n'est pas qu'administrative. Une heure structurelle mal formalisée dans le contrat de travail peut être requalifiée par un juge, avec un risque de rappel de salaire rétroactif. Les fédérations professionnelles rappellent d'ailleurs que les pouvoirs de l'employeur en matière d'heures supplémentaires restent encadrés : un salarié peut refuser une heure supplémentaire dans certaines circonstances, et un contrat flou expose l'employeur à des litiges évitables avec des clauses précises.

Comment calculer les heures supplémentaires btp étape par étape ?

Le calcul des heures supplémentaires suit une logique fixe, mais un piège revient sans cesse chez les employeurs du BTP : confondre la moyenne mensuelle avec le décompte hebdomadaire. Or la loi impose un décompte par semaine civile, du lundi 0 h au dimanche 24 h sauf disposition conventionnelle différente. Un salarié qui fait 42 heures une semaine et 30 heures la suivante a bel et bien effectué 7 heures supplémentaires sur la première semaine, même si sa moyenne mensuelle reste dans les clous.

Voici la méthode concrète, semaine par semaine :

  1. Identifier le nombre d'heures réelles effectuées sur la semaine civile, à partir du pointage terrain.
  2. Soustraire 35 heures (ou le seuil conventionnel applicable) pour isoler les heures supplémentaires.
  3. Appliquer la majoration par tranche : +25 % pour les 8 premières heures sup, +50 % au delà, sauf taux conventionnel différent.
  4. Vérifier le compteur de contingent annuel pour savoir si ces heures déclenchent déjà une contrepartie obligatoire en repos.
  5. Convertir en repos compensateur si un accord le prévoit, en respectant l'équivalence heure pour heure majorée.

Exemple chiffré : un ouvrier payé 15 € de l'heure brut effectue 43 heures sur une semaine civile. Sa rémunération de la semaine grimpe donc de 525 € (35 heures) à 675 € (43 heures), soit 150 € de plus pour cette seule semaine. S'il dépasse ensuite son contingent annuel de le contingent annuel accordé par la convention collective cumulées, chaque heure supplémentaire suivante ouvre en plus droit à une contrepartie obligatoire en repos, distincte de cette majoration salariale.

Attention aussi aux entreprises en annualisation ou modulation du temps de travail : le seuil de déclenchement change, et une semaine haute peut être compensée par une semaine basse sur la période de référence. Mais cette souplesse ne dispense jamais de vérifier la convention collective applicable avant de fixer les règles internes.

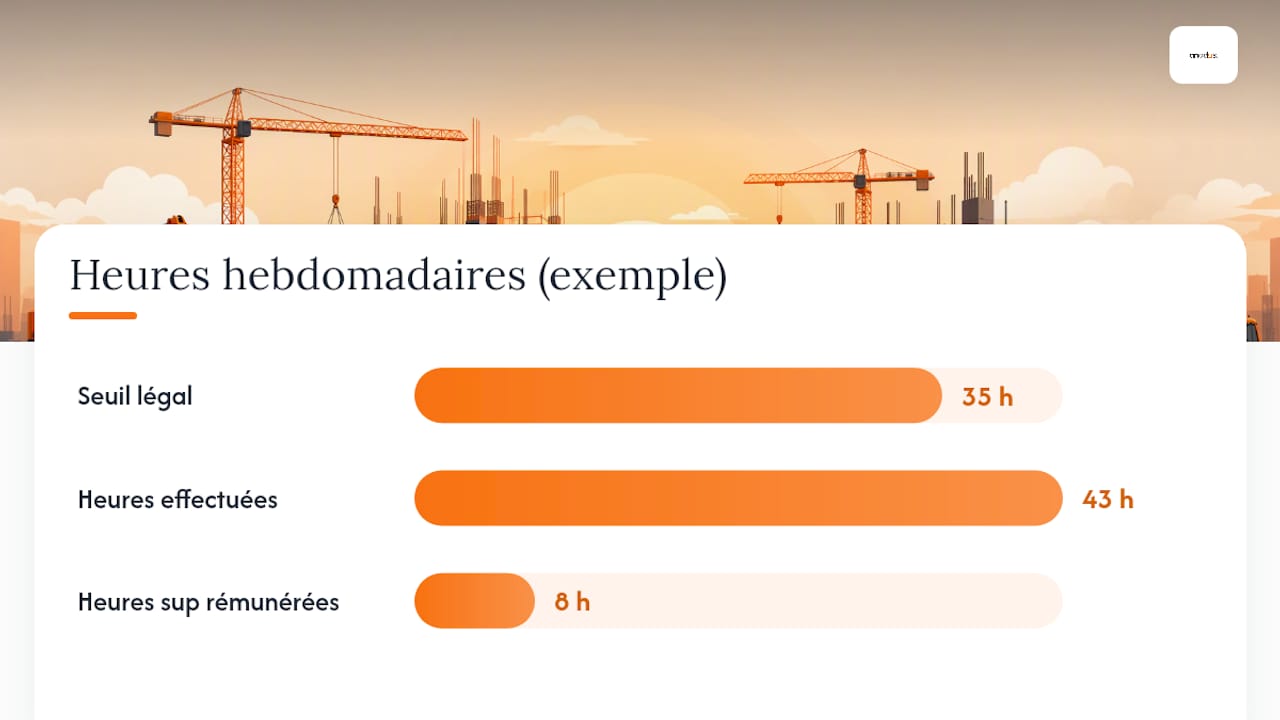

Schéma de rémunération des heures de travail

Comment sécuriser le suivi des heures supplémentaires sur un chantier ?

Le calcul n'est que la moitié du problème. L'autre moitié, souvent négligée, c'est la preuve : en cas de contrôle de l'inspection du travail ou de contentieux devant le conseil de prud'hommes, c'est l'employeur qui doit démontrer le nombre d'heures réellement effectuées et la manière dont elles ont été demandées. Les fédérations du secteur insistent sur ce point : un suivi précis et documenté protège l'entreprise bien plus efficacement qu'un simple tableau Excel rempli en fin de mois.

Un workflow fiable ressemble généralement à ceci :

  • Saisie terrain : chaque équipe pointe ses heures directement depuis le chantier, idéalement via une application mobile plutôt qu'une feuille papier facilement perdue.
  • Validation par le conducteur de travaux, qui confronte les heures déclarées à l'avancement réel des tâches.
  • Consolidation dans un compteur annuel, pour suivre en continu la progression vers le contingent des le contingent annuel accordé par la convention collective et anticiper la contrepartie obligatoire en repos.
  • Transmission à la paie, sans ressaisie manuelle qui multiplie les erreurs de majoration.

Conseil de pro : Ne laissez jamais le décompte des heures supplémentaires reposer sur la mémoire du conducteur de travaux. Un compteur consolidé, mis à jour chaque semaine, évite les mauvaises surprises en fin d'année quand le contingent approche.

Un logiciel de suivi de chantier en temps réel centralise justement ce type de données : pointage, avancement des tâches et alertes budgétaires dans un même tableau de bord, ce qui limite les écarts entre ce qui est déclaré sur le terrain et ce qui atterrit en paie. Certaines entreprises complètent cette organisation avec des outils collaboratifs pensés pour les PME, qui fluidifient la circulation d'information entre le bureau et le chantier.

Ce que je retiens après avoir décortiqué ces règles

Beaucoup d'employeurs paient correctement les heures supplémentaires en argent, mais négligent totalement le compteur de repos qui se déclenche une fois le contingent dépassé, jusqu'au jour où un salarié quitte l'entreprise avec un solde jamais pris. Deuxième erreur classique : calculer sur une moyenne mensuelle plutôt que semaine par semaine, ce qui fausse tout le raisonnement. Avant de fixer vos pratiques internes, vérifiez toujours votre convention collective, elle prime sur le Code du travail dès qu'elle est plus favorable, et gardez une trace écrite de chaque demande d'heure supplémentaire. C'est la seule chose qui vous protège vraiment en cas de contrôle.

— Olivier

Sécurisez le calcul et le paiement des heures supplémentaires avec Anodos

Certaines solutions permettent d'éviter le décalage classique entre ce qui se passe sur le chantier et ce qui remonte en paie : chaque heure pointée par les équipes sur le terrain remonte automatiquement dans un tableau de bord unique, avec des vues Kanban et Gantt pour suivre l'avancement en parallèle.

Anodos

Concrètement, cela veut dire moins de rappels de salaire en fin de mois, un historique horodaté à présenter en cas de contrôle, et des alertes automatiques quand un chantier approche du seuil qui déclenche des heures supplémentaires. Pour les métiers de gros œuvre où les plannings bougent sans arrêt, le logiciel dédié aux maçons et entreprises de gros œuvre regroupe pointage, suivi de chantier et facturation dans un même outil, sans ressaisie manuelle entre le terrain et le bureau. Testez la version gratuite d'Anodos pour voir comment vos données de pointage actuelles s'intègreraient à ce suivi.
