En France, le délai légal de paiement entre professionnels est de trente jours à compter de la réception des travaux ou de l'exécution de la prestation. C'est la règle supplétive posée par l'article L.441‑10 du Code de commerce : si votre contrat ne précise rien, ce délai s'applique automatiquement. Deux dérogations sont possibles, à condition d'être stipulées expressément : soit un délai plus long à compter de la date de la facture, selon les modalités généralement admises. Au-delà, les pénalités de retard courent de plein droit, sans mise en demeure préalable.
Ce que vous devez faire dès le 31e jour sans paiement :
- Envoyer une première relance écrite avec rappel de la date d'échéance et du montant dû.
- Calculer les pénalités de retard et l'indemnité forfaitaire de 40 € par facture impayée.
- Documenter chaque échange (courriel horodaté, lettre recommandée) pour constituer votre dossier.
Points clés
Les délais de paiement dans le BTP sont encadrés par l'article L.441-10 du Code de commerce : 30 jours par défaut, 60 jours nets ou 45 jours fin de mois par dérogation contractuelle, avec pénalités automatiques et indemnité de 40 € dès le premier jour de retard.

| Point | Détails |
|---|---|
| Délai légal par défaut | 30 jours à compter de la réception des travaux ou de l'exécution de la prestation. |
| Dérogations contractuelles | 60 jours nets date de facture ou 45 jours fin de mois, à stipuler expressément dans le contrat et les CGV. |
| Pénalités automatiques | Taux BCE + 10 points dès le lendemain du dépassement, plus indemnité forfaitaire de 40 € par facture. |
| Mentions obligatoires | Date d'échéance, taux de pénalités et indemnité de 40 € doivent figurer sur chaque facture et dans les CGV. |
| Anodos | Génère des factures conformes Factur-X avec mentions légales pré-intégrées et alertes d'échéance automatiques. |
Table des matières
- Quels délais légaux s'appliquent dans le BTP et comment calculer l'échéance ?
- Exceptions et cas pratiques pour les professionnels du BTP
- Pénalités de retard : comment les calculer et quelles sanctions risque votre client ?
- Quelles mentions mettre sur vos factures et dans vos CGV ?
- Que faire en cas de retard : la procédure pas à pas
- Comment préserver votre trésorerie malgré les retards ?
- Exemples chiffrés et modèles à copier sur vos factures
- Anodos vous aide à facturer juste et à être payé à temps
- Sources

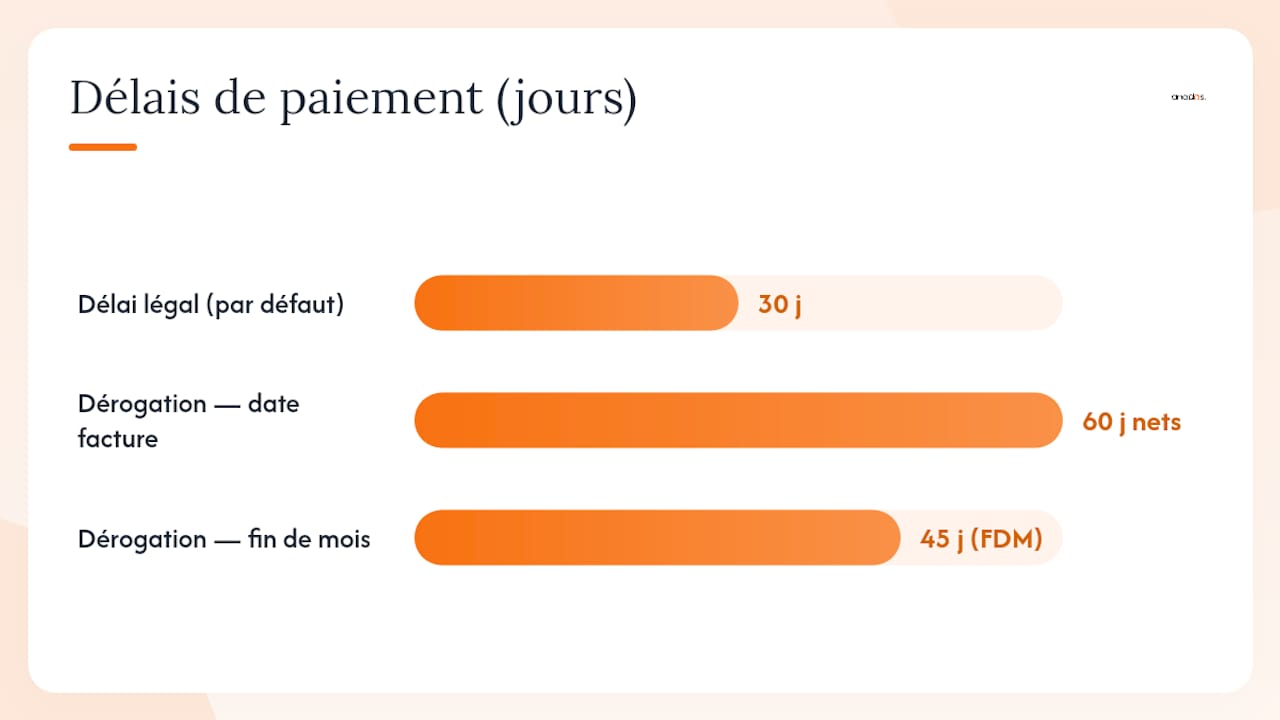

Quels délais légaux s'appliquent dans le BTP et comment calculer l'échéance ?
La règle de base est simple : 30 jours à compter de la réception de la marchandise ou de l'exécution de la prestation. Dans le BTP, le point de départ est généralement la date de réception des travaux ou la date d'émission du décompte, selon ce que prévoit le contrat.
Les deux options contractuelles autorisées :
- 60 jours nets date de facture : le délai court à partir de la date d'émission de la facture, quelle que soit la date de réception des travaux. Simple à calculer, mais attention : si la facture est émise le 1er mars, l'échéance tombe le 30 avril.
- 45 jours fin de mois : deux méthodes coexistent dans la pratique. Première méthode : on ajoute 45 jours à la date de la facture, puis on va à la fin du mois obtenu. Seconde méthode : on va à la fin du mois d'émission de la facture, puis on ajoute 45 jours. Le résultat peut différer de plusieurs semaines selon la méthode retenue, d'où l'importance de la préciser dans vos CGV.
Exemple chiffré :
Facture émise le 10 mars.
- Méthode 1 : 10 mars + 45 j. = 24 avril, fin du mois = 30 avril.
- Méthode 2 : fin mars = 31 mars + 45 j. = 15 mai.
L'écart est de 15 jours. Sur une facture de 20 000 €, cela représente deux semaines de trésorerie supplémentaires pour votre client, et deux semaines de découvert pour vous.
À retenir : toute clause dépassant 60 jours nets ou 45 jours fin de mois est nulle de plein droit, même si les deux parties l'ont signée.
Conseil de pro : Précisez dans vos CGV et sur chaque facture quelle méthode de calcul du « 45 jours fin de mois » vous appliquez. En cas de litige, c'est votre document qui fait foi.

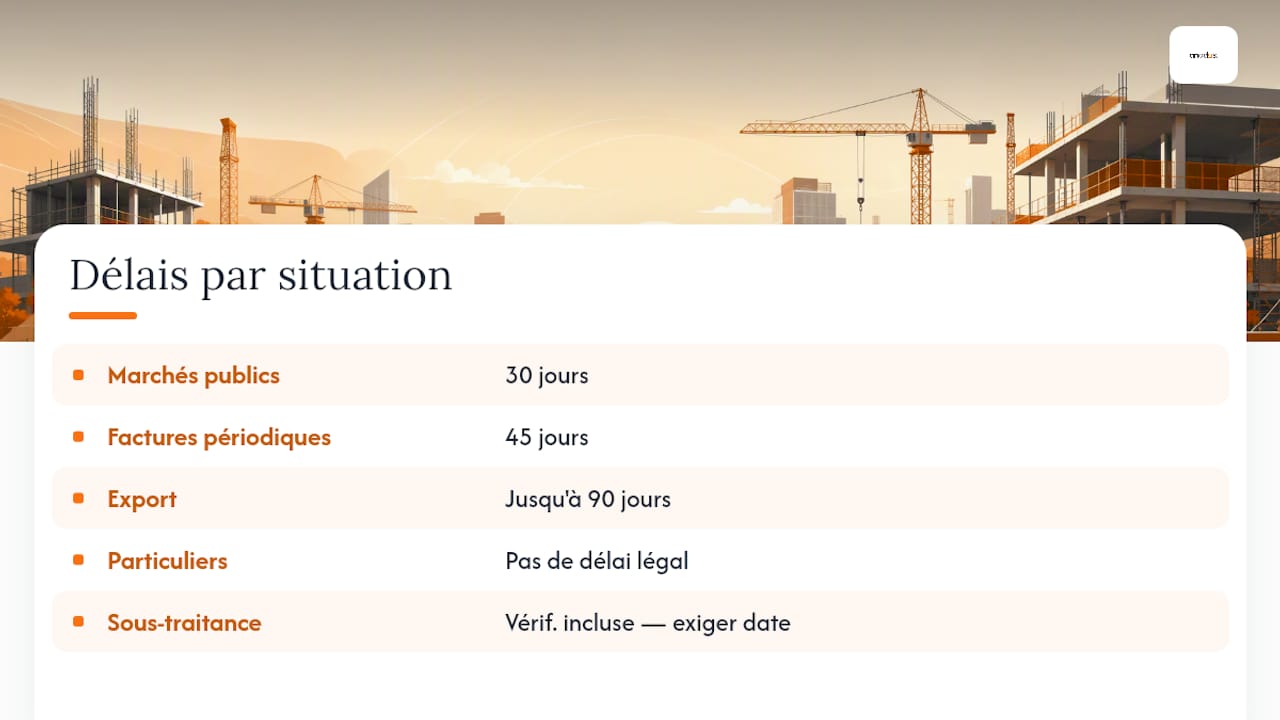

Exceptions et cas pratiques pour les professionnels du BTP
Les règles générales connaissent plusieurs variantes selon le type de marché ou de client.
Marchés publics. Le délai de paiement est fixé à 30 jours pour les collectivités locales et l'État, avec des taux d'intérêts moratoires spécifiques en cas de dépassement. Ces règles relèvent du Code de la commande publique et non du Code de commerce.
Sous-traitance et maître d'œuvre. C'est le point le plus souvent mal compris dans le BTP. Selon la Fédération Française du Bâtiment, le délai de vérification du maître d'œuvre doit être inclus dans le délai de paiement : on ne peut pas suspendre le délai légal en attendant que l'architecte ou le maître d'œuvre valide la situation de travaux. Le maître d'œuvre est tenu de mentionner la date de réception de la demande de paiement dans l'état d'acompte. Si cette date n'y figure pas, exigez-la systématiquement.
Factures périodiques (récapitulatives). Lorsque vous émettez une facture récapitulative couvrant plusieurs livraisons ou interventions sur une période, le délai maximal est de 45 jours à compter de la date d'émission de cette facture récapitulative.
Export. Dans des cas très encadrés et pour des transactions internationales spécifiques, un délai dérogatoire peut atteindre 90 jours, mais uniquement sous conditions strictes fixées par accord de branche ou décret.
Travaux pour particuliers. Aucun délai légal imposé entre un professionnel et un particulier. La règle est contractuelle : fixez vos conditions de paiement dans le devis signé et dans vos CGV. Sans mention, vous vous retrouvez sans levier en cas de retard.
Conseil de pro : Sur vos états d'acompte, ajoutez systématiquement une ligne « Date de réception de la présente demande par le maître d'œuvre : ___ ». Cela oblige votre interlocuteur à dater sa réception et empêche tout allongement artificiel du délai.

Pénalités de retard : comment les calculer et quelles sanctions risque votre client ?
Les pénalités de retard sont dues automatiquement dès le lendemain du jour où le délai expire, sans qu'il soit nécessaire d'envoyer une mise en demeure. C'est un point que beaucoup d'artisans ignorent : vous n'avez pas à réclamer les pénalités pour qu'elles soient dues. Elles courent.
Le taux applicable. Si votre contrat ou votre facture ne mentionne aucun taux, c'est le taux directeur de la Banque centrale européenne majoré de 10 points qui s'applique. Vous pouvez aussi stipuler un taux contractuel, mais il ne peut pas être inférieur à trois fois le taux d'intérêt légal.
Formule de calcul journalière :
Pénalités = Montant TTC × Taux annuel ÷ 365 × Nombre de jours de retard
Exemple chiffré complet :
- Facture : 15 000 € TTC
- Délai contractuel : 30 jours, échéance le 15 avril
- Date de paiement réel : 20 mai (35 jours de retard)
- Taux BCE + 10 pts : supposons 10,5 % annuel (taux indicatif à vérifier au moment du calcul)
- Pénalités : 15 000 × 10,5 % ÷ 365 × 35 = 150,62 €
- Indemnité forfaitaire : 40 €
- Total réclamable : 190,62 €
Si vos frais de recouvrement dépassent 40 €, vous pouvez réclamer le surplus sur justificatifs.
| Élément | Règle | Montant exemple |
|---|---|---|
| Pénalités de retard | Taux BCE + 10 pts (ou taux contractuel) | 150,62 € |
| Indemnité forfaitaire | 40 € par facture en retard, automatique | 40 € |
| Frais supplémentaires | Sur justificatifs si > 40 € | Variable |
| Sanction DGCCRF | Clause > 60 j. ou > 45 j. fin de mois | Amende + publication |
Les sanctions administratives. La DGCCRF peut contrôler les pratiques de paiement des entreprises et sanctionner celles qui imposent systématiquement des délais supérieurs aux plafonds légaux. Les amendes peuvent être publiées, ce qui représente un risque réputationnel sérieux pour les donneurs d'ordre.
Quelles mentions mettre sur vos factures et dans vos CGV ?
Une facture sans les bonnes mentions, c'est une facture dont les pénalités seront difficiles à faire valoir devant un tribunal. Les CGV constituent le socle de la relation B2B et doivent être communiquées à la demande de tout acheteur professionnel.
Mentions obligatoires sur chaque facture :
- Le délai de paiement applicable (ex. : « Paiement à 30 jours date de facture »).
- La date d'échéance calculée (ex. : « Échéance : 15 avril 2026 »).
- Le taux des pénalités de retard (ex. : « Taux BCE + 10 points »).
- L'indemnité forfaitaire de recouvrement de 40 € due en cas de retard.
Dans vos CGV :
- La clause de délai de paiement avec la méthode de calcul précise si vous optez pour le 45 jours fin de mois.
- La référence à l'article L.441‑10 du Code de commerce.
- La mention que les pénalités courent de plein droit sans mise en demeure.
Si une mention manque sur une facture déjà envoyée, émettez un avoir et une nouvelle facture rectificative, ou adressez un avenant écrit à votre client en lui demandant d'en accuser réception. Conservez cet échange.
Conseil de pro : Créez un modèle de facture unique avec toutes les mentions pré-remplies. L'automatisation de vos devis et factures dans le bâtiment élimine le risque d'oubli à chaque émission.
Que faire en cas de retard : la procédure pas à pas
Voici le calendrier d'actions recommandé, du premier jour de retard jusqu'au recours judiciaire.
- Jour 1 de retard (J+31 si délai de 30 j.) : envoyez une relance amiable par courriel avec accusé de lecture. Rappel du montant, de la date d'échéance dépassée, et du calcul des pénalités en cours.
- J+15 après la première relance : deuxième relance, plus ferme, par courriel et courrier simple. Mentionnez explicitement le montant des pénalités accumulées et l'indemnité forfaitaire de 40 €.
- J+30 après la première relance : mise en demeure par lettre recommandée avec accusé de réception. Elle doit mentionner le montant principal, les pénalités calculées à la date d'envoi, l'indemnité de 40 €, et un délai de paiement de 8 à 15 jours.
- Sans réponse : saisissez le tribunal de commerce via la procédure d'injonction de payer, qui permet d'obtenir un titre exécutoire rapidement, souvent sans avocat pour les montants modestes.
Pour les pratiques systématiques de retard, signalez le donneur d'ordre à la DGCCRF. Ce signalement est gratuit, confidentiel et peut déclencher un contrôle.
Conseil de pro : La combinaison relance écrite + mise en demeure chiffrée + injonction de payer est la séquence la plus efficace pour récupérer des montants inférieurs à 10 000 €. Consultez le guide complet sur la prévention des impayés en BTP pour des modèles de courriers prêts à l'emploi.
- Conservez chaque courriel avec son horodatage.
- Archivez les accusés de réception des lettres recommandées.
- Notez la date exacte de chaque relance dans un tableau de suivi.
Comment préserver votre trésorerie malgré les retards ?
Les retards de paiement dans le BTP sont fréquents et pèsent directement sur la capacité des artisans à payer leurs fournisseurs et leurs salariés. Plusieurs leviers permettent de limiter l'impact, selon la taille de votre entreprise et le profil de vos clients.
L'affacturage consiste à céder vos créances à un organisme financier qui vous avance le montant des factures, généralement entre 80 % et 95 % du montant TTC, en échange d'une commission. Avantage : vous êtes payé sous 24 à 48 heures. Inconvénient : le coût peut être significatif pour les petits montants, et certains factors refusent les créances sur particuliers ou les chantiers en cours. Des solutions d'affacturage adaptées aux TPE du BTP existent, avec des contrats sans engagement minimum.
La cession Dailly permet de céder des créances professionnelles à votre banque en garantie d'un crédit de trésorerie. Plus souple que l'affacturage classique, elle convient bien aux marchés publics où les créances sont solides. La banque avance les fonds et se rembourse à l'échéance. Contrainte principale : votre banque doit accepter les créances cédées, ce qui suppose une relation bancaire établie.
L'escompte commercial est la mobilisation d'une traite ou d'un effet de commerce avant son échéance. Peu utilisé dans le BTP résidentiel, il reste pertinent pour les marchés industriels ou les grands comptes.
L'assurance-crédit protège contre l'insolvabilité de vos clients. Elle ne règle pas les retards, mais couvre les impayés définitifs. Utile pour les entreprises travaillant avec un nombre limité de gros clients.
Les outils logiciels jouent un rôle concret : un logiciel qui horodate l'émission de chaque facture, suit les situations de travaux et déclenche des relances automatiques réduit mécaniquement le délai moyen de règlement. Le pilotage de trésorerie via un logiciel de chantier permet aussi d'anticiper les tensions avant qu'elles deviennent critiques.
Conseil de pro : Avant de signer un marché important, vérifiez la solvabilité du donneur d'ordre via Infogreffe ou Societe.com. Un client en difficulté financière paiera toujours en dernier.
Exemples chiffrés et modèles à copier sur vos factures
Calcul de pénalités : exemple détaillé
- Facture n° 2026-047 : 8 500 € TTC, émise le 3 février 2026, délai de 30 jours.
- Échéance : 5 mars 2026.
- Paiement reçu le 20 avril 2026 : 46 jours de retard.
- Taux applicable (BCE + 10 pts, valeur indicative) : 10,5 % annuel.
- Pénalités : 8 500 × 10,5 % ÷ 365 × 46 = 112,36 €
- Indemnité forfaitaire : 40 €
- Total réclamable : 152,36 €
Mention à copier sur vos factures
Modèle court de mise en demeure
Tableau des échéances selon les options contractuelles
Checklist de conformité avant envoi de la facture
Conseil de pro : Avant d'envoyer chaque facture, cochez ces points en 30 secondes. Un oubli peut vous coûter vos pénalités en cas de litige.
- Délai de paiement et date d'échéance calculée figurent sur la facture.
- Taux des pénalités de retard mentionné explicitement.
- Indemnité forfaitaire de 40 € mentionnée.
- Numéro de facture, date d'émission, coordonnées complètes des deux parties.
- Bon de commande ou référence du marché rappelé si applicable.
- CGV jointes ou accessibles sur demande.
- Facture envoyée par un canal traçable (courriel avec accusé de lecture, plateforme de facturation électronique).
La facturation électronique obligatoire à partir de 2026 rendra la date de réception de chaque facture traçable et incontestable, ce qui réduira considérablement les litiges sur le point de départ du délai.
Ce que vous devez conserver comme preuves
- Copies de toutes les factures émises avec leur horodatage.
- États d'avancement et situations de travaux signés ou datés.
- Bons de livraison ou procès-verbaux de réception.
- Courriels de relance avec horodatage et accusés de lecture.
- Lettres recommandées et leurs accusés de réception.
- Tout échange écrit avec le maître d'œuvre mentionnant la date de réception de la demande de paiement.
La facturation électronique via Factur-X intègre ces métadonnées directement dans le fichier de la facture, ce qui simplifie considérablement la constitution du dossier en cas de litige.
Ce que dit la loi sur la facturation électronique en 2026
La généralisation de la facturation électronique et du e-reporting en 2026 rendra les dates d'émission et de paiement traçables pour toutes les transactions B2B. Les mauvais payeurs auront beaucoup moins de marge pour contester la date de réception d'une facture, ce qui renforce mécaniquement la position des artisans et PME du BTP.
Mon point de vue sur la conformité documentaire
La plupart des artisans perdent leurs pénalités non pas parce que la loi ne les protège pas, mais parce que leur facture ne comporte pas les mentions requises. Un tribunal ne peut pas accorder des pénalités que vous n'avez pas réclamées par écrit avec les bons éléments. La conformité documentaire n'est pas une formalité administrative : c'est votre seul levier réel pour rendre vos créances incontestables.
