La situation de travaux est le document de suivi financier et administratif qui traduit l'avancement réel du chantier en montants facturables. Concrètement, elle liste les quantités prévues, les quantités réalisées, les prix unitaires, le cumul réalisé et le montant déjà facturé, pour en déduire ce qui reste à appeler. Avant d'émettre la prochaine facture de situation, trois réflexes s'imposent :
- Vérifier le cumul facturé sur toutes les situations précédentes pour éviter tout doublon ou surfacturation.
- Joindre les preuves matérielles : photos géolocalisées, bons de livraison, procès-verbaux de réunion de chantier.
- Préparer la facture au format électronique (Factur-X ou dépôt sur Chorus Pro pour les marchés publics) conformément aux obligations françaises 2026-2027.
Le maître d'ouvrage valide la situation avant tout paiement. Un logiciel comme Anodos automatise ce flux de bout en bout, du relevé terrain à l'export TVA.
Table des matières
- Qu'est-ce qu'une situation de travaux exactement ?
- Pourquoi établir des situations de travaux régulières ?
- Comment établir une situation de travaux fiable, étape par étape ?
- Comment calculer une situation de travaux : méthode et exemple chiffré
- Qui valide la situation et comment gérer les contestations ?
- Comptabilisation et facturation : mentions obligatoires et écritures types
- Quelle fréquence adopter et quelles erreurs éviter ?
- Comment financer vos situations de travaux ?
- Comment Anodos simplifie la gestion des situations de travaux au quotidien
- Points clés
- Ce que j'observe sur le terrain : la situation de travaux reste sous-exploitée
- Anodos : du relevé terrain à la facture électronique en quelques minutes
- Sources utiles et références pratiques (France)
Qu'est-ce qu'une situation de travaux exactement ?
La situation de travaux n'est pas une facture. C'est un état d'avancement chiffré, établi à intervalles réguliers, qui sert de base à l'émission de la facture de situation. La confusion entre les deux documents coûte cher : une situation non validée n'a pas la même valeur juridique qu'une facture, et la facture finale est le seul document qui clôt définitivement la créance en récapitulant l'ensemble des situations émises.
Les éléments types d'une situation de travaux :
- Quantités prévues au marché (issues du bordereau de prix)
- Quantités réalisées à la date d'arrêté
- Prix unitaires contractuels
- Montant cumulé réalisé (toutes situations confondues)
- Montant déjà facturé sur les situations précédentes
- Montant restant à facturer sur la période
Deux formats coexistent selon la taille du chantier. La situation globale agrège tous les lots en une seule ligne par poste, pratique pour les petits marchés. La situation détaillée décompose poste par poste, lot par lot, et s'impose dès que plusieurs corps d'état interviennent ou que le maître d'œuvre exige un contrôle fin. Sur un marché public, la situation détaillée est quasi systématique.
La facture de situation est le document comptable émis à partir de la situation validée. La facture finale, elle, récapitule toutes les factures de situation émises et solde le marché. Ne jamais les confondre : la facture finale déclenche la libération de la retenue de garantie.

Pourquoi établir des situations de travaux régulières ?
La trésorerie, d'abord. Un chantier de six mois sans situation intermédiaire, c'est six mois de charges avancées sans encaissement. Les situations mensuelles répartissent les paiements tout au long de l'exécution et évitent les tensions de trésorerie qui fragilisent les PME du BTP.

Ensuite, la prévention des litiges. Une situation précise et datée réduit les contestations de paiement parce qu'elle oppose au maître d'ouvrage un état chiffré et vérifiable, pas une simple demande de règlement. Quand les désaccords surviennent, l'historique horodaté des situations constitue la première pièce que le juge ou l'expert examine.
Enfin, la relation contractuelle. Une situation bien tenue montre au maître d'ouvrage que vous maîtrisez votre chantier. C'est un signal de professionnalisme qui facilite les négociations d'avenant et accélère les validations.
Conseil de pro : Traitez la situation de travaux comme un outil commercial autant qu'administratif. Un document clair, avec photos à l'appui, réduit le délai de validation de plusieurs jours et ouvre la porte à l'affacturage si vous avez besoin d'une avance de trésorerie.
Comment établir une situation de travaux fiable, étape par étape ?

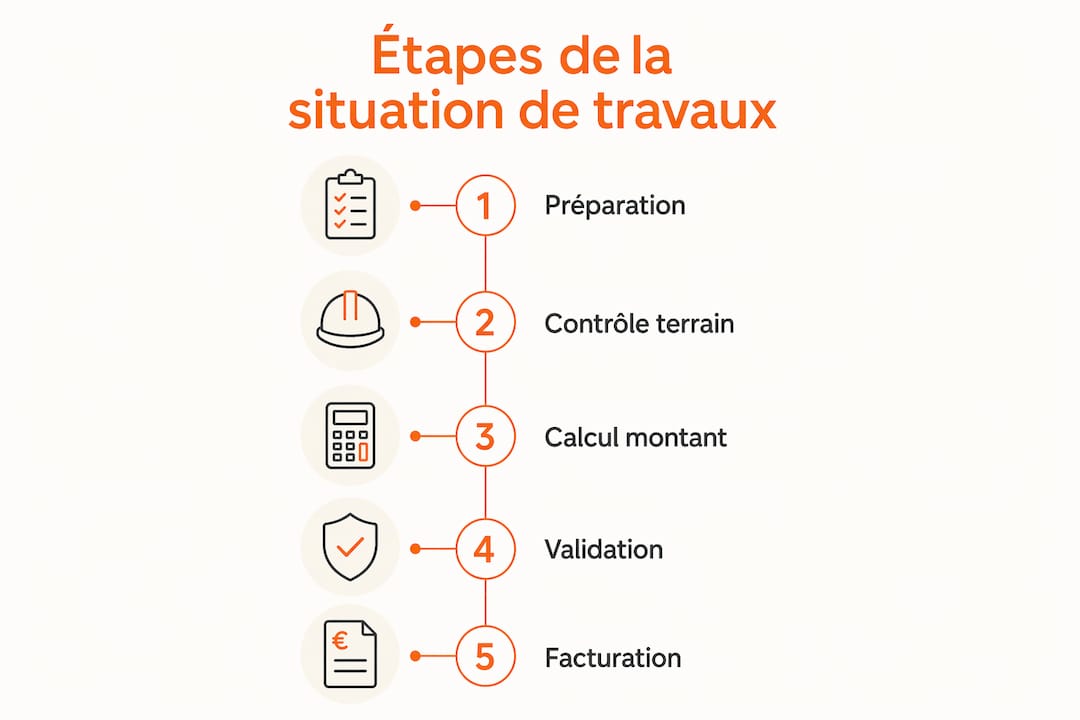

La méthode se déroule en cinq temps, du terrain au bureau.
-
Visite contradictoire et relevé terrain. Mesurez les ouvrages réalisés en présence du maître d'œuvre ou de son représentant. Photographiez chaque poste avec géolocalisation et horodatage. Les photos géolocalisées sont la première ligne de défense contre les contestations.
-
Rapprochement avec le contrat. Vérifiez que les unités de mesure (ml, m², m³, forfait) correspondent exactement à celles du bordereau de prix. Une incohérence d'unité invalide le calcul et retarde la validation.
-
Calcul cumulé poste par poste. Pour chaque ligne : quantité réalisée × prix unitaire = montant cumulé réalisé. Soustrayez le cumul déjà facturé sur les situations précédentes. Le résultat est le montant HT à appeler sur cette situation.
-
Ventilation fiscale. Appliquez le taux de TVA applicable (10 % ou 20 % selon la nature des travaux et l'ancienneté du bâtiment) pour obtenir le montant TTC. Vérifiez la cohérence avec les taux déclarés dans le devis initial.
-
Numérotation et envoi pour validation. Numérotez chaque situation séquentiellement (Situation n° 1, n° 2…) et conservez l'historique complet. Joignez la checklist ci-dessous avant transmission au maître d'ouvrage ou à l'architecte.
Checklist de validation avant envoi :
- Numéro de situation et période d'arrêté clairement indiqués
- Cumul des situations précédentes vérifié et cohérent
- Photos géolocalisées jointes pour chaque poste significatif
- Unités conformes au bordereau de prix contractuel
- Montants HT, TVA et TTC calculés et ventilés
- Retenue de garantie déduite si applicable (5 % légal)
- Format de transmission convenu avec le maître d'ouvrage (PDF, Factur-X, Chorus Pro)
Conseil de pro : Intégrez un contrôle qualité terrain avant toute mise en situation. Un chef de chantier qui valide les quantités sur place avant que le bureau ne calcule évite 80 % des erreurs de cumul.
Comment calculer une situation de travaux : méthode et exemple chiffré
La formule de base est simple. Pour chaque poste :
Montant à facturer = (Quantité réalisée × Prix unitaire) – Cumul déjà facturé
L'exemple ci-dessous illustre un lot maçonnerie sur un chantier de construction neuve.
| Poste | Qté prévue | Qté réalisée | Prix unitaire HT | Cumul réalisé HT | Cumul facturé HT | À facturer HT |
|---|---|---|---|---|---|---|
| Chape béton | — | 80 m² | — | — | — | — |
| Total lot maçonnerie | — | — | 7 190 € |
Sur cette situation n° 2, l'entreprise appelle donc 7 190 € HT, soit 8 628 € TTC au taux de 20 %. La facture de situation reprend exactement ces montants.
Points de vigilance sur le calcul :
- Ne jamais facturer selon le planning théorique : seules les quantités réellement réalisées et mesurées comptent.
- Tout avenant modifiant les prix unitaires ou les quantités doit être intégré avant le calcul, avec référence à l'avenant signé.
- Les arrondis s'accumulent sur les situations longues : travaillez avec deux décimales minimum sur les prix unitaires.
Un modèle de situation au format tableur, exportable directement depuis Anodos, vous évite de reconstruire ce tableau à chaque période.
Qui valide la situation et comment gérer les contestations ?
La validation implique plusieurs acteurs dont les rôles sont distincts.
Les acteurs habilités :
- Le maître d'ouvrage (MOA) : décideur final, il autorise le paiement.
- Le maître d'œuvre (MOE) ou l'architecte : il vérifie la conformité technique et vise la situation avant transmission au MOA.
- Le conducteur de travaux : il prépare la situation et rassemble les preuves.
- Le sous-traitant : il fournit ses propres relevés, que l'entreprise principale consolide.
Preuves attendues à chaque validation :
- Photos géolocalisées et horodatées des ouvrages
- Procès-verbaux de réunion de chantier
- Bons de livraison des matériaux
- Rapports de sous-traitants avec leurs propres relevés
- Transmission de la situation au MOE avec toutes les pièces justificatives.
- Vérification par le MOE (délai contractuel, souvent 10 à 15 jours).
- Visa du MOE et transmission au MOA.
- Paiement ou mise en réserve des montants contestés avec motif écrit.
Quand un désaccord survient, consignez-le par écrit immédiatement. Un courriel récapitulant le désaccord, la date et les montants en litige constitue une preuve recevable. Ne jamais accepter une réduction sans contrepartie écrite : cela vaut renonciation tacite à la créance contestée.
Comptabilisation et facturation : mentions obligatoires et écritures types
La facture de situation doit comporter les mêmes mentions obligatoires qu'une facture classique, plus quelques spécificités BTP.
Mentions obligatoires sur la facture de situation :
- Numéro de facture et numéro de situation correspondant
- SIRET de l'émetteur et du destinataire
- Période d'arrêté de la situation
- Montants HT par poste, taux de TVA applicable, montant TVA, montant TTC
- Retenue de garantie déduite (si applicable)
- Conditions de paiement et délai légal (la loi LME fixe le délai maximum à 60 jours date de facture pour les professionnels)
- Référence au marché ou au contrat
La facture finale récapitule l'ensemble des situations émises, déduit les montants déjà réglés et solde la créance. Elle doit lister explicitement chaque facture de situation avec son numéro et son montant.
Sur la facturation électronique, la réforme française impose la transition vers des formats structurés (Factur-X notamment) à partir de 2026-2027. Pour les marchés publics, le dépôt sur Chorus Pro est déjà obligatoire. Anticipez dès maintenant : tester l'intégration de votre logiciel avec Chorus Pro prend du temps, et les rejets techniques retardent les paiements.
Quelle fréquence adopter et quelles erreurs éviter ?
La fréquence mensuelle est la norme sur la majorité des chantiers français. Elle correspond au rythme de trésorerie des entreprises et au cycle de validation des maîtres d'ouvrage. Sur un chantier court (moins de trois mois), deux ou trois situations suffisent. Sur un grand marché pluriannuel, certains contrats prévoient des situations bimensuelles.
Erreurs fréquentes à éviter :
- Facturer sur la base du planning théorique plutôt que des quantités mesurées sur le terrain.
- Oublier d'intégrer le cumul des situations précédentes, ce qui génère des doublons ou des écarts inexplicables.
- Utiliser des unités différentes de celles du bordereau de prix (mètres linéaires vs mètres carrés, par exemple).
- Omettre les avenants signés, qui modifient les prix de référence et faussent le calcul.
- Envoyer la situation sans pièces justificatives, ce qui allonge le délai de validation.
Conseil de pro : Standardisez la nomenclature des postes dès la signature du marché. Un tableau de correspondance entre votre devis et le bordereau du maître d'ouvrage évite 90 % des litiges d'unité sur les situations suivantes.
Comment financer vos situations de travaux ?
L'affacturage sur situations de travaux permet d'obtenir une avance de trésorerie après validation de la situation par le maître d'ouvrage. Certaines plateformes spécialisées BTP avancent 80 à 95 % du montant validé en 8 à 24 heures, le factor prenant ensuite en charge le recouvrement.
Conditions d'éligibilité à l'affacturage :
- Situation validée (visa du MOE ou accord écrit du MOA) : sans validation, pas de financement.
- Contrat de marché clair et cessible.
- Solvabilité du débiteur (maître d'ouvrage) : le factor analyse la solidité financière du MOA avant d'accorder la ligne.
La cession Dailly est une alternative bancaire : vous cédez la créance à votre banque, qui vous avance les fonds. Plus simple à mettre en place qu'un contrat d'affacturage, elle convient aux entreprises ayant une relation bancaire solide. L'impact sur la trésorerie est comparable, mais les frais et les délais diffèrent selon les établissements.
Conseil de pro : Vérifiez la solidité financière du maître d'ouvrage avant de signer le contrat d'affacturage. Un débiteur fragile peut entraîner un refus de financement ou une ligne réduite au moment où vous en avez le plus besoin.
Attention : une situation contestée ou non validée n'est pas finançable. Formalisez toujours la validation par écrit avant de céder la créance, sous peine de devoir rembourser l'avance en cas de litige.
Comment Anodos simplifie la gestion des situations de travaux au quotidien
Voici un workflow concret sur un lot maçonnerie. Le chef de chantier saisit les quantités réalisées depuis son téléphone, joint les photos géolocalisées directement dans Anodos. Le bureau récupère les données en temps réel, calcule automatiquement le cumul et génère la situation au format PDF ou Factur-X en quelques minutes. Le MOE reçoit le document, le vise, et la facture part directement vers Chorus Pro si le marché est public.
Fonctionnalités utiles pour les situations de travaux :
- Saisie mobile de l'avancement depuis le terrain, synchronisée en temps réel.
- Photos géolocalisées et horodatées attachées à chaque poste.
- Calcul automatique des quantités et du cumul, avec historique des situations précédentes.
- Export Factur-X conforme aux obligations 2026-2027 et intégration Chorus Pro.
- Vues Kanban et Gantt pour visualiser le suivi de chantier et corréler avancement physique et facturation.
- Alertes IA sur les écarts de budget avant qu'ils ne deviennent des litiges.
La conservation des preuves est intégrée : chaque situation est archivée avec ses pièces justificatives, ce qui constitue un audit trail complet en cas de contestation ou de contrôle fiscal.
Conseil de pro : Configurez Anodos pour que chaque chef de chantier reçoive un rappel automatique en fin de mois pour saisir ses quantités. Ce seul réflexe supprime les relances internes et réduit le délai d'émission de la situation de plusieurs jours.

Points clés
La situation de travaux est le pivot entre l'exécution physique et la facturation : maîtriser le cumul et joindre les preuves à chaque période, c'est la condition pour être payé vite et sans litige.
| Point | Détails |
|---|---|
| Contrôler le cumul à chaque situation | Vérifiez les montants déjà facturés avant tout calcul pour éviter doublons et surfacturation. |
| Joindre les preuves matérielles | Photos géolocalisées, bons de livraison et PV de réunion sécurisent la validation et le financement. |
| Respecter les mentions obligatoires | SIRET, numéro de situation, période, montants HT/TVA/TTC et délai de paiement sont indispensables sur chaque facture. |
| Anticiper la facturation électronique | Préparez dès maintenant l'export Factur-X et testez l'intégration Chorus Pro pour les marchés publics 2026-2027. |
| Anodos pour automatiser le flux | Saisie mobile, calcul automatique et export Factur-X réduisent le délai d'émission et sécurisent l'éligibilité à l'affacturage. |
Ce que j'observe sur le terrain : la situation de travaux reste sous-exploitée
La plupart des artisans et PME du BTP établissent leurs situations de travaux comme une formalité administrative, un document qu'on produit parce que le contrat l'exige. C'est une erreur de cadrage qui coûte cher.
Une situation bien construite, avec photos, cumul vérifié et format électronique, n'est pas seulement un outil de facturation. C'est un argument de négociation. Quand un maître d'ouvrage conteste un avenant ou tente de réduire un appel de fonds, l'entreprise qui présente un historique complet et horodaté de ses situations est en position de force. Celle qui n'a que des factures sans preuves associées se retrouve à négocier à l'aveugle.
Le deuxième angle sous-estimé, c'est le financement. L'affacturage sur situations de travaux reste marginal dans les TPE du BTP, souvent parce que les dirigeants ignorent que la validation du MOE suffit à déclencher l'avance. Or, sur un chantier de 200 000 €, récupérer 80 % d'une situation de 30 000 € en 24 heures change radicalement la gestion de trésorerie du mois.
La numérisation accélère tout cela. Non pas parce que les logiciels sont magiques, mais parce qu'ils suppriment les frictions : le chef de chantier saisit sur son téléphone, le bureau calcule sans ressaisie, la facture part au bon format. Chaque friction éliminée, c'est un jour de délai de paiement gagné.
Anodos : du relevé terrain à la facture électronique en quelques minutes
Gérer vos situations de travaux manuellement, c'est risquer des erreurs de cumul, des retards de validation et des refus d'affacturage. Anodos centralise tout : saisie mobile des quantités depuis le terrain, photos géolocalisées attachées à chaque poste, calcul automatique du cumul et export Factur-X conforme aux obligations 2026-2027.

Pour les maçons et entreprises de gros œuvre, la page logiciel maçon d'Anodos détaille le workflow complet : du pointage GPS à la facture de situation validée, en passant par la vue Gantt pour corréler planning et facturation. L'essai gratuit vous permet de tester le calcul des situations sur un chantier réel avant tout engagement. Vos situations partent plus vite, vos paiements arrivent plus tôt.
Sources utiles et références pratiques (France)
Pour approfondir chaque aspect de la situation de travaux, voici les ressources françaises les plus pertinentes.
-
EBP — Glossaire : situation de travaux : définition détaillée des éléments constitutifs d'une situation et de leur rôle dans la facturation à l'avancement.
-
Affacturage.fr — Affacturage sur situations de travaux : conditions d'éligibilité, mécanisme d'avance et critères d'analyse du débiteur pour financer vos situations.
-
Affacturage.fr — Financement des factures de situations : données sur les taux d'avance et délais pratiqués par les factors spécialisés BTP.
-
Sage Advice France — Situation de travaux : guide pratique : angle relationnel et comptable, avec note sur la transition vers la facturation électronique.
-
Batiscript — Lexique BTP : situation de travaux : liste des mentions obligatoires sur la facture de situation et rôle de la facture finale.
-
Subclic — Guide complet situation de travaux : pratiques recommandées pour les preuves matérielles et la sécurisation de la validation.
-
Archipad — Avancement des travaux : calcul et facturation : méthode de calcul de l'avancement et lien avec la préparation de la facture.
-
Blog Anodos — Facturation électronique BTP 2026-2027 : calendrier détaillé des obligations françaises, formats acceptés et sanctions applicables.
-
Blog Anodos — Trésorerie artisan BTP : conseils pratiques pour piloter la trésorerie via les situations de travaux et les outils de gestion de chantier.
