La levée de réserves atteste que les défauts signalés lors de la réception des travaux ont été corrigés. Une fois le procès-verbal signé, l'entreprise est libérée de ses obligations sur les points traités : c'est l'effet juridique immédiat de cette procédure.
Cette clôture ne se limite pas à une formalité administrative. Elle conditionne le paiement du solde des travaux et déclenche la libération de la retenue de garantie, généralement fixée à un pourcentage du montant du marché. Trois références structurent la procédure :
- la norme NF P03-001, utilisée massivement dans le bâtiment privé pour cadrer les délais et les usages ;
- la garantie de parfait achèvement, qui court pendant un an après la réception ;
- le CCAG Travaux, applicable dans les marchés publics et plus formalisé que les pratiques du privé.
À retenir : sans procès-verbal de levée signé, la retenue de garantie reste bloquée et le solde du marché n'est pas dû, même si les travaux semblent visuellement achevés.
Points clés
La levée de réserves clôture juridiquement les défauts signalés à la réception, conditionne la libération de la retenue de garantie et repose sur des délais fixés au contrat plutôt que sur une règle légale unique.
| Point | Détails |
|---|---|
| Effet juridique du PV | La signature du procès-verbal de levée clôture les réserves listées et libère l'entreprise sur ces points. |
| Absence de délai légal | Les délais de levée se négocient contractuellement, généralement entre 15 jours et 2 mois. |
| Recours en cas de blocage | Mise en demeure, puis saisine du juge des référés ou exécution par un tiers aux frais de l'entreprise. |
| Impact financier direct | La retenue de garantie de 5 % et le solde du marché restent bloqués sans PV de levée signé. |
| Traçabilité numérique | Anodos centralise photos géolocalisées, PV et notifications pour accélérer la clôture des réserves. |
Table des matières
- Quand intervient la levée de réserves dans le chantier ?
- Que doit contenir le procès-verbal de levée des réserves ?
- Quel délai pour lever des réserves et que faire en cas de blocage ?
- Quel est l'impact financier de la levée des réserves ?
- Comment sécuriser et tracer la levée des réserves ?
- Réserves légères, réserves graves : quelles différences pratiques ?
- Comment organiser concrètement une levée de réserves ?
- La levée de réserves valide-t-elle vraiment la réception des travaux ?
- À quoi ressemble un procès-verbal de levée de réserves en pratique ?
- Anodos, le compagnon terrain pour ne plus perdre de temps sur vos réserves
- Sources
Quand intervient la levée de réserves dans le chantier ?
La procédure de levée suit une chronologie précise, qui commence dès la réception des travaux.
- Réception des travaux : le maître d'ouvrage inspecte le chantier et note les défauts visibles dans le procès-verbal de réception. Il dispose ensuite de 8 jours pour signaler des désordres apparents qui n'auraient pas été repérés ce jour-là.
- Notification des réserves à l'entreprise, avec description précise et si possible photos à l'appui.
- Réalisation des corrections par l'entreprise, dans le délai fixé au contrat.
- Visite de vérification, organisée conjointement pour constater les corrections.
- Signature du procès-verbal de levée, qui clôture (totalement ou partiellement) les réserves.
Le maître d'ouvrage pilote généralement la démarche, mais le maître d'œuvre y participe activement, tout comme l'entreprise concernée et, sur les chantiers complexes, l'architecte.
Conseil de pro : préparez la visite de vérification comme un rendez-vous professionnel, pas comme une formalité. Listez chaque réserve numérotée, photographiez l'état initial et l'état corrigé, et fixez un créneau précis avec l'entreprise plutôt qu'un vague "on repasse la semaine prochaine".
Que doit contenir le procès-verbal de levée des réserves ?
Un procès-verbal mal rédigé n'a aucune valeur en cas de litige. Il doit reprendre point par point les réserves initiales et préciser leur statut final.
Les mentions suivantes donnent au document sa force probante :
- identité et coordonnées des parties (maître d'ouvrage, entreprise, maître d'œuvre) ;
- référence explicite au procès-verbal de réception initial et à sa date ;
- reprise numérotée de chaque réserve, avec mention "levée" ou "maintenue" ;
- date de la visite de vérification et date d'effet de la levée ;
- photos ou factures annexées comme preuve de la correction ;
- signatures de toutes les parties présentes.
| Élément du PV | Rôle juridique |
|---|---|
| Numérotation des réserves | Permet de suivre chaque défaut individuellement, du signalement à la clôture |
| Statut par réserve | Distingue ce qui est réglé de ce qui reste en litige, évitant toute ambiguïté |
| Photos annexées | Constituent une preuve matérielle de l'état corrigé à la date du contrôle |
| Signatures | Engagent juridiquement les parties et déclenchent les effets financiers |
Ce document conditionne la libération de la retenue de garantie et le paiement du solde. Sans lui, aucune des deux parties ne peut se prévaloir d'une clôture, même verbale.
Quel délai pour lever des réserves et que faire en cas de blocage ?
Il n'existe aucun délai légal uniforme pour la levée de réserves. Tout se joue au niveau contractuel, ce qui explique pourquoi tant de litiges naissent d'un simple oubli de clause.
En pratique, les usages du marché privé oscillent entre 15 jours et 2 mois selon la nature des travaux, la norme NF P03-001 servant souvent de référence indicative avec une borne autour de 60 jours pour les corrections les plus lourdes.
Quand l'entreprise ne réagit pas, la marche à suivre est balisée :
- mise en demeure écrite, fixant un nouveau délai raisonnable (souvent 15 jours) ;
- si le silence persiste, saisine du juge des référés pour obtenir une décision rapide ;
- possibilité de faire exécuter les travaux par un tiers aux frais du titulaire défaillant, une option fréquente quand l'urgence des travaux le justifie.
Cette procédure s'articule avec la garantie de parfait achèvement, qui court pendant un an après la réception et couvre les désordres révélés durant cette période, réserves comprises.
Quel est l'impact financier de la levée des réserves ?
La levée de réserves n'est pas qu'une question de conformité technique. Elle a des répercussions directes sur la trésorerie des deux parties.
- La retenue de garantie de 5 % reste bloquée tant que le procès-verbal de levée n'est pas signé, ce qui peut représenter une somme non négligeable pour une entreprise attendant son solde.
- Le paiement du solde final du marché est généralement conditionné à cette levée, sauf accord contraire prévu au contrat.
- Une levée partielle (certaines réserves maintenues) peut justifier une libération proportionnelle de la retenue, à condition que le contrat le prévoie explicitement.
- Le maintien de réserves non traitées après le délai contractuel expose l'entreprise à des pénalités, voire à un recours en exécution d'office.
- La garantie de parfait achèvement continue de courir indépendamment de la levée : un défaut découvert après la clôture des réserves reste couvrable pendant l'année qui suit la réception.
Une entreprise qui traîne sur ses corrections joue donc sa trésorerie autant que sa réputation.
Comment sécuriser et tracer la levée des réserves ?
Le principal facteur de retard dans la levée de réserves n'est pas la mauvaise foi, mais l'absence de preuves structurées : pas de date précise, pas de photo, pas de suivi écrit. Les outils numériques de suivi de chantier réduisent nettement ces frictions en formalisant chaque étape.
Quelques réflexes limitent les litiges :
- photographier chaque réserve avec géolocalisation et horodatage, avant et après correction ;
- archiver tous les échanges écrits (mails, SMS, notifications) liés à chaque réserve ;
- établir une checklist standardisée pour la visite de vérification, réserve par réserve ;
- centraliser le procès-verbal et ses annexes dans un espace accessible à toutes les parties.
Sur les chantiers où les preuves sont dispersées entre carnets papier, SMS et mails, la levée traîne presque toujours plus longtemps que nécessaire. La traçabilité numérique ne remplace pas le dialogue entre les parties, mais elle évite les débats sans fin sur "qui a dit quoi, et quand".
Anodos centralise justement ces éléments : suivi de chantier en temps réel, photos géolocalisées associées à chaque réserve, et notifications automatiques quand une correction est déclarée terminée. Le suivi de projet en vue Kanban permet de visualiser d'un coup d'œil quelles réserves restent ouvertes.
Conseil de pro : ne clôturez jamais une réserve sur simple déclaration orale de l'entreprise. Exigez une photo horodatée ou une visite conjointe, même pour un défaut mineur : c'est souvent le petit désordre "sans importance" qui revient six mois plus tard.

Réserves légères, réserves graves : quelles différences pratiques ?
Toutes les réserves ne se valent pas, et confondre leurs niveaux de gravité conduit souvent à mal négocier les délais de correction.
Les réserves légères concernent des finitions esthétiques : une peinture mal reprise, un joint imparfait, une poignée de porte qui grince. Elles n'empêchent pas l'usage normal du bâtiment et se corrigent en général rapidement, sans intervention lourde.
Les réserves graves touchent au fonctionnement ou à la sécurité de l'ouvrage : une étanchéité défaillante, un réseau électrique non conforme, une fissure structurelle. Elles peuvent justifier un refus partiel de réception ou, à minima, un délai de correction plus long assorti d'une vérification technique approfondie.
Les travaux non conformes forment une catégorie à part : il ne s'agit plus d'un défaut d'exécution, mais d'un écart par rapport au marché signé (matériau différent, dimension erronée, prestation manquante). Ce cas peut ouvrir un débat contractuel distinct de la simple levée de réserves, notamment sur le prix ou la reprise complète de l'ouvrage.
Cette distinction a une conséquence directe sur la négociation du délai et sur la stratégie du maître d'ouvrage :
- pour une réserve légère, un simple rappel écrit suffit généralement ;
- pour une réserve grave, une mise en demeure rapide limite les risques d'aggravation du désordre ;
- pour une non-conformité, l'avis d'un maître d'œuvre ou d'un expert technique devient souvent nécessaire avant toute signature.
Classer correctement chaque réserve dès la réception évite bien des malentendus au moment de la visite de vérification.
Comment organiser concrètement une levée de réserves ?
La procédure elle-même repose sur une coordination simple entre plusieurs acteurs, mais chacun a un rôle précis à jouer.
Le maître d'ouvrage initie la démarche : il convoque la visite de vérification, valide ou conteste chaque correction, et signe (ou refuse de signer) le procès-verbal final. Le maître d'œuvre, quand il est mandaté, joue un rôle d'arbitre technique : il vérifie que la correction respecte les règles de l'art, pas seulement l'apparence du résultat. L'entreprise exécute les reprises et doit être en mesure de justifier, preuves à l'appui, que chaque réserve a bien été traitée.
Sur le plan pratique, trois modalités reviennent le plus souvent :
- la visite conjointe, où toutes les parties se déplacent ensemble sur le chantier pour constater les corrections une à une ;
- la levée sur preuves, acceptée pour les réserves mineures, où des photos suffisent sans déplacement physique ;
- la levée échelonnée, quand plusieurs lots ou plusieurs entreprises interviennent sur des délais différents, ce qui impose un suivi séparé par corps de métier.
Sur les chantiers avec plusieurs corps d'état, la coordination devient vite le point faible de la procédure : une réserve électrique corrigée n'a aucun sens si le plâtrier n'a pas encore refermé le mur. C'est là que la centralisation des informations, plutôt que des échanges dispersés par mail ou téléphone, fait vraiment la différence sur le respect des délais.
La levée de réserves valide-t-elle vraiment la réception des travaux ?
Une confusion revient souvent : penser que la réception des travaux et la levée de réserves sont un seul et même acte juridique. Ce n'est pas le cas.
La réception intervient en premier et constate l'achèvement global de l'ouvrage, avec ou sans réserves. Elle marque le point de départ de la garantie de parfait achèvement, que des réserves aient été émises ou non. La levée, elle, ne fait que clôturer les défauts identifiés à ce moment précis. Autrement dit, un chantier peut être juridiquement réceptionné tout en ayant des réserves encore ouvertes.
Cette distinction a des conséquences concrètes :
- la réception déclenche déjà le transfert de propriété et de garde de l'ouvrage au maître d'ouvrage, même avec des réserves en attente ;
- les délais de garantie (parfait achèvement, biennale, décennale) courent à partir de la date de réception, pas de la date de levée ;
- une réception "sans réserve" ne signifie pas qu'aucun problème ne pourra plus jamais être signalé : elle limite simplement les recours possibles sur les défauts apparents non mentionnés.
À l'inverse, un chantier dont toutes les réserves ont été levées bénéficie d'un statut plus clair juridiquement : les parties disposent d'un document daté qui atteste que les points litigieux identifiés à la réception ont bien été traités. Cela sécurise autant l'entreprise, qui peut réclamer son solde sereinement, que le maître d'ouvrage, qui dispose d'une preuve en cas de contentieux ultérieur sur ces points précis.
À quoi ressemble un procès-verbal de levée de réserves en pratique ?
Un exemple concret aide à comprendre la logique du document. Imaginons une réserve initiale formulée ainsi : "réserve n° 4, joint de carrelage défectueux, salle de bains RDC, à reprendre". Le procès-verbal de levée reprendra cette même numérotation et ajoutera une mention de statut : "réserve n° 4, levée le [date], reprise constatée conforme, photo jointe en annexe 4".

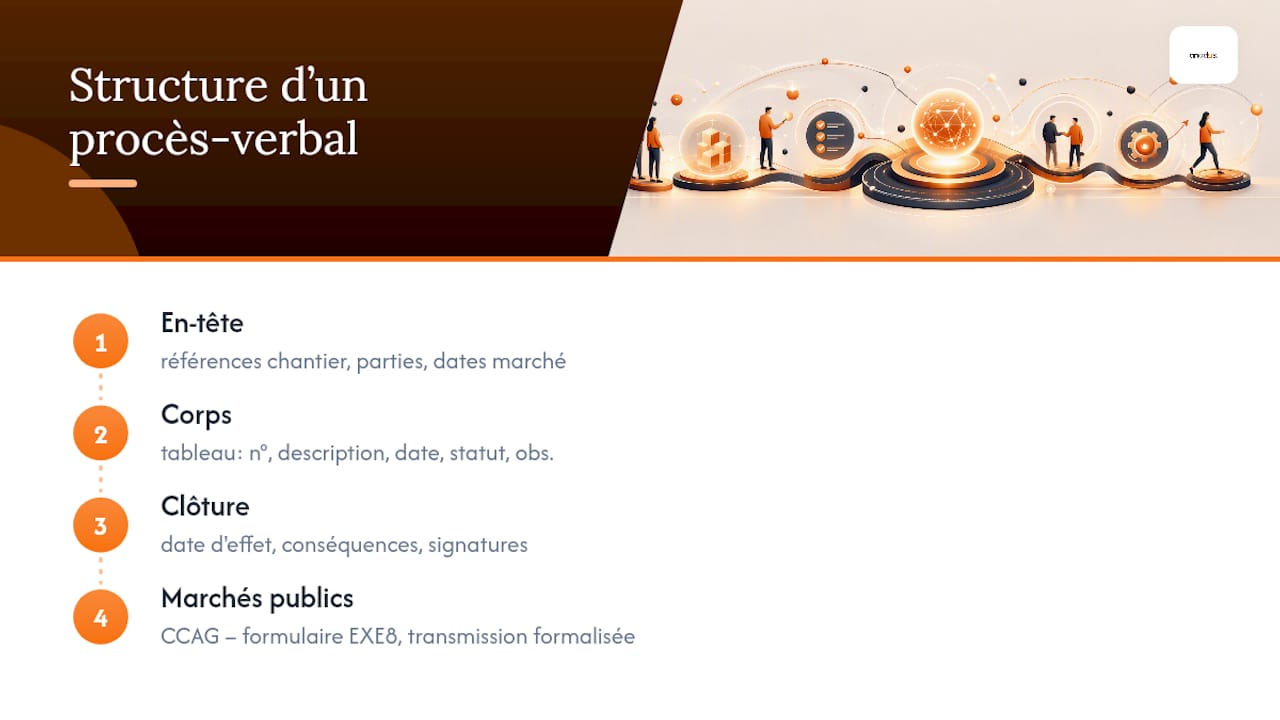

Un modèle type structure généralement l'information en trois blocs :
En-tête : références du chantier, adresse, numéro et date du marché, identité des parties, date de la réception initiale et du procès-verbal de réception associé.
Corps du document : tableau reprenant chaque réserve avec son numéro d'origine, sa description, la date de constat, le statut (levée, partiellement levée, maintenue) et un espace pour les observations éventuelles de chaque partie.
Clôture : date d'effet de la levée, mention des conséquences (libération de retenue de garantie, solde à régler), signatures manuscrites ou électroniques de toutes les parties présentes.
Dans les marchés publics, la structure change légèrement : le CCAG Travaux impose des formulaires spécifiques, comme l'EXE8, avec des circuits de transmission plus formalisés que dans le privé. Un maître d'ouvrage public ne peut pas se contenter d'un modèle générique de PV conçu pour un marché privé, les délais de notification et les voies de recours n'étant pas identiques.
Un bon modèle de PV se reconnaît à un détail simple : il permet de retrouver, un an après signature, exactement ce qui a été corrigé, quand, et sur preuve de quoi.

Ce que la centralisation numérique change vraiment sur le terrain
Après plusieurs années à observer des chantiers bloqués sur des levées de réserves qui traînent, un constat revient sans cesse : le problème n'est presque jamais technique. C'est un problème de preuve et de communication.
Une entreprise qui a corrigé une réserve mais ne peut pas le démontrer facilement se retrouve dans la même situation qu'une entreprise qui n'a rien fait. Centraliser les photos, les dates et les échanges dans un seul outil, accessible à toutes les parties, réduit mécaniquement le nombre de désaccords sur ce qui a réellement été fait. Ce n'est pas une question de confiance, mais d'organisation : le litige naît souvent du flou, pas de la mauvaise foi.
— Olivier
Anodos, le compagnon terrain pour ne plus perdre de temps sur vos réserves
Anodos est l'outil qui remplace le classeur de photos, les mails éparpillés et le tableau Excel bricolé pour suivre vos réserves de chantier : chaque défaut signalé devient une fiche géolocalisée et horodatée, visible par toute l'équipe en temps réel.

Contrairement à un simple carnet de chantier papier ou à des échanges par SMS, Anodos garde la trace complète de chaque réserve, de son signalement jusqu'à sa correction validée, avec le suivi de chantier en vue Kanban qui montre d'un coup d'œil ce qui reste ouvert. Pour un artisan ou une PME du bâtiment, cela veut dire moins de temps passé à rechercher "qui devait corriger quoi" et un solde de marché réclamé sans attendre qu'un dossier de preuves soit reconstitué à la main.
Que vous soyez maçon, menuisier ou conducteur de travaux gérant plusieurs corps d'état, la plateforme de gestion de chantier Anodos centralise devis, facturation et suivi des réserves au même endroit. Testez la version d'essai pour voir comment elle s'intègre à votre prochain chantier.
