Le chemin critique chantier : la méthode qui fixe votre délai réel

25 août 2026
Le chemin critique chantier : la méthode qui fixe votre délai réel

Le chemin critique est la plus longue séquence de tâches dépendantes qui fixe la durée minimale du chantier. Tout retard sur une de ces tâches décale automatiquement la date de livraison, jour pour jour. C'est le seul indicateur qui vous dit vraiment si vous allez tenir vos délais.

L'action à mener immédiatement :

  • Identifiez ce chemin critique dès la phase de planification, avant le démarrage des travaux.
  • Concentrez votre suivi et vos ressources sur ces tâches précises, pas sur l'ensemble du planning.
  • Surveillez-les en priorité à chaque réunion de chantier, car c'est là que se joue votre date de fin.

Points clés

Le chemin critique fixe la durée minimale d'un chantier, et sa mise à jour continue compte davantage que la précision du calcul initial.

PointDétails
Identifier le chemin critiqueCalculez ES, EF, LS et LF pour repérer les tâches à marge nulle qui fixent votre délai.
Combiner CPM et PERTUtilisez PERT sur les tâches incertaines, puis injectez ces durées dans le calcul CPM global.
Protéger les marges à risqueGardez une marge ciblée sur les tâches exposées à la météo ou aux livraisons plutôt que de tout raser.
Recalculer sans relâcheUn planning non mis à jour depuis trois semaines ne reflète plus la réalité du chantier.
Anodos comme outil de pilotageLes vues Gantt et Kanban temps réel d'Anodos facilitent le recalcul du chemin critique dès qu'un écart apparaît.

Table des matières

Pourquoi le chemin critique pilote la réussite d'un chantier

Le chemin critique n'est pas un concept théorique réservé aux grands groupes. C'est littéralement la métrique qui indique le délai minimal incompressible de votre opération. La méthode CPM identifie la plus longue séquence d'activités dépendantes et repère les tâches à marge nulle : ce sont elles, et elles seules, qui déterminent votre date de livraison.

Concrètement, ça change la façon d'allouer vos ressources. Plutôt que de répartir vos meilleurs compagnons ou votre grue sur tout le chantier de façon égale, vous les affectez en priorité aux tâches critiques, celles qui n'ont aucune marge de manœuvre.

Cette logique s'avère particulièrement rentable sur les chantiers à tâches répétables : construction de logements collectifs, lotissements pavillonnaires, rénovation de plusieurs lots identiques. Le CPM y fonctionne bien parce que les durées sont prévisibles d'un lot à l'autre.

  • Vous savez où concentrer votre attention plutôt que de tout surveiller au même niveau.
  • Vous anticipez l'impact réel d'un aléa avant qu'il ne devienne un retard généralisé.
  • Vous argumentez avec des chiffres face à un maître d'ouvrage qui presse sur les délais.

Comment calculer le chemin critique avec les formules ES, EF, LS, LF

Le calcul repose sur quatre valeurs par tâche : date de début au plus tôt (ES), date de fin au plus tôt (EF), date de début au plus tard (LS), date de fin au plus tard (LF). La marge, ou float, se calcule ainsi : marge = LS moins ES (ou LF moins EF, le résultat est identique). Une tâche à marge zéro appartient au chemin critique.

Voici la procédure en cinq étapes :

  1. Découpez le chantier en tâches grâce à un WBS (structure de découpage du projet) : terrassement, fondations, élévation, second œuvre, finitions.
  2. Identifiez les dépendances entre tâches : fin à début (la fondation doit finir avant l'élévation), début à début, fin à fin, ou début à fin selon les cas.
  3. Estimez une durée par tâche, en jours ouvrés, à partir de vos ratios habituels ou des devis des sous-traitants.
  4. Faites le passage avant (calcul des ES/EF en partant du début du projet) puis le passage arrière (calcul des LS/LF en partant de la date de fin visée).
  5. Calculez la marge de chaque tâche et listez celles à marge nulle : c'est votre chemin critique.

Conseil de pro : un exemple pédagogique classique illustre bien la logique : sur un enchaînement terrassement (5 jours) puis fondations (8 jours) puis élévation (12 jours), si aucune tâche parallèle ne dépasse cette durée cumulée de 25 jours, ces trois tâches forment le chemin critique et fixent la date de livraison au jour près.

Ce calcul, un guide pratique sur le CPM en construction le détaille avec des colonnes prêtes à reproduire dans un tableur. Sachez aussi qu'un chantier tendu peut présenter plusieurs chemins critiques simultanés, un signal que votre réseau de tâches manque de marge partout, pas seulement sur une séquence isolée, comme le montre un exercice corrigé de planification de chantier.

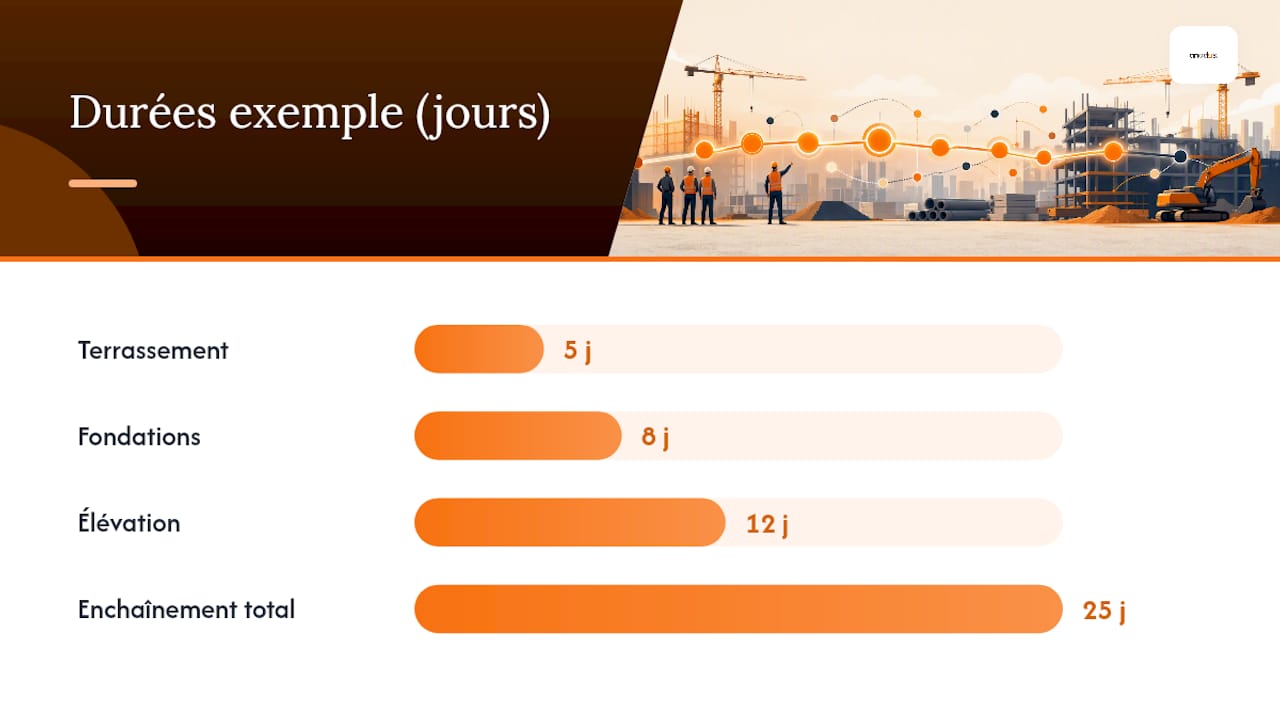

Schéma des calculs du chemin critique montrant les étapes ES, EF, LS, LF

CPM ou PERT : que choisir selon le niveau d'incertitude du chantier

Le CPM suppose des durées fixes et connues. Le PERT, lui, admet l'incertitude en travaillant sur trois estimations par tâche : optimiste, pessimiste et la plus probable. La meilleure pratique consiste à combiner les deux méthodes : utiliser PERT pour estimer les tâches à risque, puis injecter ces durées dans le calcul CPM classique.

  • Utilisez le CPM pur sur les tâches répétables où vous avez des ratios fiables (pose de cloisons, carrelage, peinture).
  • Utilisez le PERT sur les tâches exposées aux aléas : terrassement en terrain inconnu, fondations spéciales, travaux dépendant de la météo.
  • Injectez la durée pondérée PERT dans votre tableau CPM pour obtenir un planning réaliste plutôt qu'optimiste.

Cette hybridation change concrètement la conduite du chantier : vous gardez la lisibilité du CPM tout en intégrant une marge de sécurité réaliste sur les postes les plus fragiles.

Quelles tâches deviennent typiquement critiques sur un chantier

Certaines activités reviennent presque systématiquement sur le chemin critique, quel que soit le type de bâtiment. Le terrassement et les fondations ouvrent la séquence : tout ce qui suit en dépend directement. Le gros œuvre, en particulier le noyau structurel et les planchers, concentre souvent le plus de contraintes de délai parce qu'il conditionne l'intervention de tous les corps d'état suivants. L'étanchéité en toiture est un autre point de bascule classique : un retard ici bloque le démarrage du second œuvre intérieur, qui exige un bâtiment hors d'eau.

Voici des scénarios concrets où le chemin critique se déplace en cours de chantier :

  • Un retard de livraison de béton décale la fin des fondations, ce qui repousse mécaniquement toute l'élévation.
  • Une intempérie prolongée sur la pose de charpente fait glisser l'étanchéité, qui devient alors le nouveau goulot d'étranglement.
  • Un sous-traitant en second œuvre qui prend deux semaines de retard sur le cloisonnement peut faire basculer une tâche jusque-là non critique.

Conseil de pro : sur un chantier de logements collectifs, un retard de trois jours sur le coulage d'une dalle intermédiaire peut suffire à décaler la livraison finale du même nombre de jours, si cette dalle se trouve sur le chemin critique. Vérifiez systématiquement si la tâche en retard a une marge disponible avant de paniquer : parfois, elle en a, et l'impact reste nul.

Crashing, fast tracking et réallocation : comment absorber un retard

Deux techniques permettent de rattraper un glissement sur le chemin critique. Le crashing consiste à ajouter des ressources (équipe supplémentaire, heures supplémentaires) sur une tâche critique pour en réduire la durée, au prix d'un surcoût direct. Le fast tracking consiste à faire chevaucher deux tâches normalement séquentielles, ce qui accélère le planning mais augmente le risque d'erreurs de coordination.

Voici la marche à suivre en cas de glissement constaté :

  1. Vérifiez d'abord si la tâche en retard dispose réellement d'une marge, ou si elle est bien sur le chemin critique.
  2. Évaluez le coût du crashing (heures sup, sous-traitant renfort) contre le coût contractuel du retard (pénalités, image).
  3. Envisagez le fast tracking uniquement si les deux tâches concernées tolèrent un chevauchement sans risque qualité.
  4. Réaffectez en priorité vos meilleures équipes sur les tâches critiques, même au détriment de tâches non critiques.
  5. Documentez chaque décision pour anticiper une éventuelle réclamation contractuelle avec le maître d'ouvrage.

Conseil de pro : avant de lancer un crashing, calculez le coût par jour gagné. Si un jour de retard coûte moins cher en pénalités que l'heure supplémentaire nécessaire pour le rattraper, ne crashez pas : absorbez le retard ailleurs dans le planning.

Quels outils utiliser pour suivre le chemin critique au quotidien

Un diagramme de Gantt reste l'outil le plus lisible pour visualiser le réseau de tâches et repérer visuellement le chemin critique, généralement mis en évidence par une couleur ou un trait plus épais. Pour démarrer sans investissement, un modèle Excel minimal suffit : colonnes tâche, durée, prédécesseurs, ES, EF, LS, LF, marge, avec les formules de passage avant et arrière intégrées.

  • Le calcul manuel sur tableur fonctionne bien pour un chantier simple à moins de trente tâches.
  • Au-delà, un logiciel dédié permet des recalculs automatiques chaque fois qu'une date bouge, sans reprendre tous les calculs à la main.
  • Les solutions de suivi de chantier en temps réel ajoutent des alertes automatiques dès qu'une tâche critique dérape, ce qu'aucun tableur statique ne fait.

Passer à un logiciel de suivi de chantier devient pertinent dès que vous gérez plusieurs chantiers en parallèle ou que les mises à jour manuelles vous prennent plus de temps que le pilotage lui-même.

Les erreurs qui rendent un planning chemin critique inexploitable

L'erreur la plus fréquente consiste à supprimer toute marge pour gagner quelques jours sur le papier. Protéger les marges sur les tâches à haut risque reste une pratique plus solide qu'une optimisation purement mathématique qui ne survit pas au premier aléa.

  • Ne rasez pas toutes les marges : gardez un coussin sur les tâches exposées à la météo, aux livraisons ou à un sous-traitant historiquement en retard.
  • Recalculez le réseau régulièrement, à chaque réunion de chantier, pas seulement au démarrage.
  • Documentez vos hypothèses de durée pour pouvoir les justifier en cas de litige.
  • Faites remonter les écarts terrain rapidement : un planning mis à jour trois semaines trop tard ne sert plus à rien.

Supprimer toutes les marges rend le planning trop fragile face aux imprévus normaux d'un chantier : intempéries, retards de livraison, absences imprévues. La robustesse vient d'une marge ciblée, pas de son absence totale.

Ce que le pilotage réel du chemin critique demande, au-delà du calcul

Calculer le chemin critique une fois au démarrage ne sert à rien si vous ne le recalculez pas. Sur un chantier réel, les équipes qui réussissent utilisent des simulations de scénarios plutôt qu'un plan figé au lancement.

Anodos s'inscrit dans cette logique avec plusieurs atouts concrets pour les conducteurs de travaux :

  • Le devis vocal par intelligence artificielle transforme une dictée en facture électronique conforme, ce qui libère du temps pour le suivi terrain plutôt que la saisie administrative.
  • Les vues Gantt et Kanban centralisées permettent de visualiser le chemin critique et de suivre l'avancement des tâches en temps réel, bureau et terrain synchronisés.
  • La centralisation des devis, de la facturation, du suivi de chantier et de la gestion d'équipe évite les ressaisies et les écarts entre les outils.
PointDétails
Recalcul en continuUn planning chemin critique figé au démarrage perd sa valeur dès le premier aléa non intégré.
Marge cibléeProtégez les marges sur les tâches à risque plutôt que de les supprimer pour gagner du temps sur le papier.
Outil adaptéAnodos permet de visualiser le Gantt et de recalculer les écarts en temps réel entre bureau et terrain.

Comment anticiper les aléas qui menacent le chemin critique

Un chantier accumule les sources d'aléas : météo, livraisons de matériaux, absences d'équipe, découvertes de sol imprévues. Chacune de ces perturbations peut faire glisser une tâche critique ou transformer une tâche jusque-là secondaire en nouveau goulot d'étranglement.

Chantier sous la pluie avec des matériaux protégés

La gestion des risques efficace commence par une identification en amont, tâche par tâche. Pour chaque activité du chemin critique, demandez-vous quel événement pourrait la retarder et quelle serait la conséquence sur la date de livraison globale. Un terrassement en zone argileuse mérite une marge de sécurité différente d'un terrassement en terrain stabilisé, même si les deux tâches portent le même nom sur le planning.

Concrètement, trois leviers permettent de limiter l'impact des aléas :

  • Diversifier les fournisseurs sur les matériaux critiques, pour ne pas dépendre d'un seul délai de livraison qui ferait basculer tout le planning.
  • Prévoir des scénarios alternatifs sur les tâches météo-sensibles, avec des séquences de repli si une intempérie bloque plusieurs jours d'affilée.
  • Suivre un indicateur d'alerte précoce, comme un pourcentage d'avancement hebdomadaire comparé au planning théorique, pour détecter un dérapage avant qu'il ne devienne critique.

Le risque n'est pas seulement technique. Un sous-traitant en difficulté financière, une autorisation administrative qui tarde, un désaccord sur un point technique avec la maîtrise d'œuvre : tous ces facteurs peuvent transformer une tâche non critique en urgence. Traiter le chemin critique comme une photographie figée au lancement du chantier, c'est ignorer que le risque évolue chaque semaine.

Comment communiquer sur le chemin critique avec vos partenaires de chantier

Un chemin critique que vous gardez pour vous ne sert à rien. La maîtrise d'œuvre, les sous-traitants et les fournisseurs doivent savoir précisément quelles tâches n'ont aucune marge, sinon ils traitent toutes vos demandes avec la même urgence, ou pire, avec la même désinvolture.

Face à la maîtrise d'œuvre, présentez le chemin critique comme un argument chiffré plutôt qu'une inquiétude vague. Dire « nous sommes en retard » convainc moins qu'expliquer que telle tâche à marge nulle a glissé de trois jours et pourquoi cela décale la livraison au jour près. Cette précision facilite aussi les discussions sur d'éventuelles pénalités ou avenants.

Avec les sous-traitants, la communication doit distinguer explicitement les tâches critiques des tâches à marge confortable. Un sous-traitant qui sait qu'il intervient sur une activité critique priorise différemment ses équipes et ses approvisionnements. À l'inverse, insister sur l'urgence de tâches qui disposent en réalité de deux semaines de marge use la crédibilité de vos demandes futures.

Côté fournisseurs, anticipez les commandes sur les matériaux qui alimentent le chemin critique avec une marge de sécurité supérieure à celle des matériaux secondaires. Une réunion hebdomadaire courte, centrée uniquement sur l'état des tâches critiques, évite de noyer l'information dans un compte rendu général que personne ne relit vraiment.

Ce qui arrive vraiment quand le chemin critique n'est pas respecté

Un dépassement du chemin critique se traduit d'abord par une date de livraison décalée, jour pour jour, sans marge de rattrapage possible sauf action corrective. Mais les conséquences réelles vont plus loin qu'un simple glissement de calendrier.

Sur le plan contractuel, un retard sur le chemin critique expose à des pénalités de retard prévues dans le marché, parfois calculées en pourcentage du montant des travaux par jour de dépassement. Sur le plan opérationnel, le décalage se répercute en cascade sur tous les corps d'état suivants, qui doivent réorganiser leurs propres plannings, parfois avec des équipes déjà engagées sur un autre chantier. Le résultat : des pénalités qui s'additionnent, une désorganisation qui coûte plus cher que le retard initial, et une relation tendue avec le maître d'ouvrage.

Trois stratégies limitent ces dégâts une fois le retard constaté :

  • Réévaluer immédiatement le nouveau chemin critique plutôt que de continuer à suivre l'ancien planning, devenu obsolète dès le premier jour de retard significatif.
  • Négocier un avenant de délai en amont plutôt qu'en aval, en documentant précisément la cause du retard (intempérie exceptionnelle, défaillance fournisseur) pour appuyer la demande.
  • Concentrer le crashing ou le fast tracking uniquement sur les tâches qui restent sur le nouveau chemin critique, pas sur celles qui semblaient urgentes avant le recalcul.

La différence entre un chantier qui absorbe un retard et un chantier qui s'enlise tient souvent à la rapidité du recalcul, pas à la gravité de l'aléa initial.

Ce que la méthode CPM néglige souvent en pratique

La plupart des formations sur le chemin critique s'arrêtent au calcul : ES, EF, LS, LF, marge, chemin identifié. C'est nécessaire, mais insuffisant. Le vrai enjeu n'est pas de savoir calculer un chemin critique une fois, c'est de savoir le recalculer dix fois en trois mois sans y perdre une journée entière chaque fois.

Beaucoup de conducteurs de travaux abandonnent le suivi rigoureux après la première mise à jour parce que reprendre tous les calculs à la main décourage. Résultat : ils pilotent au ressenti, avec un planning théorique qui ne reflète plus rien depuis trois semaines. Ce n'est pas un problème de compétence, c'est un problème d'outillage.

L'autre angle sous-estimé, c'est la tentation de traiter le chemin critique comme une vérité mathématique absolue alors qu'il repose sur des estimations de durée souvent optimistes. Un planning qui affiche zéro marge partout n'est pas un planning performant, c'est un planning qui n'a pas intégré le réel. La meilleure discipline consiste à accepter une marge ciblée sur les tâches vraiment exposées, puis à recalculer sans relâche dès qu'un écart apparaît, plutôt que de courir après une précision qui n'existera jamais sur un chantier.

Priorité numéro un pour tout conducteur de travaux : investir dans la capacité à recalculer vite, pas dans la perfection du premier calcul.

— Olivier

Comment Anodos simplifie le suivi du chemin critique au quotidien

Recalculer un chemin critique à la main après chaque aléa prend du temps que peu de conducteurs de travaux ont vraiment. Anodos transforme cette contrainte en quelques clics grâce à ses vues Gantt et Kanban connectées en temps réel entre le bureau et le terrain.

Anodos

Concrètement, dès qu'une tâche critique dérape sur le terrain, la mise à jour remonte immédiatement dans le planning, et les alertes signalent l'impact sur la date de livraison sans que vous ayez à reprendre tous les calculs ES/EF/LS/LF manuellement. La fonctionnalité de devis vocal par intelligence artificielle libère aussi du temps administratif pour vous consacrer au pilotage réel plutôt qu'à la saisie de documents. Pour les entreprises de gros œuvre en particulier, où les tâches critiques s'enchaînent vite, ce type de suivi de chantier en temps réel fait gagner des journées entières sur un projet de plusieurs mois. Testez la plateforme sur votre prochain chantier pour voir concrètement comment elle recalcule vos écarts.
