Checklist réception travaux : le guide pièce par pièce complet

Voici la checklist réception travaux à suivre le jour J : contrôlez chaque pièce et chaque lot technique, notez toutes les anomalies visibles sur le procès‑verbal, puis décidez entre acceptation pure, acceptation avec réserves ou refus. C'est la seule décision qui compte à ce stade, et elle conditionne l'activation de vos garanties légales.

Avant la visite, imprimez ou téléchargez une check‑list complète. Le jour de la réception, vérifiez au minimum :

  • L'ensemble des prestations prévues au devis a bien été réalisé.
  • Le tableau électrique fonctionne et le différentiel se déclenche au test.
  • L'eau chaude et l'eau froide arrivent à chaque point d'eau, sans fuite visible.
  • Le chauffage et la ventilation (VMC) fonctionnent sur tous les points de commande.
  • Les menuiseries s'ouvrent, se ferment et s'étanchent correctement.
  • Les sols sont plans et les revêtements muraux sans défaut apparent.
  • La toiture, les façades et la zinguerie ne présentent pas de désordre visible.
  • Tous les documents (DOE, notices, certificats) ont été remis.

Conseil de pro : Ne signez jamais un procès‑verbal vierge de réserves si vous avez le moindre doute. Une réserve non écrite le jour J devient extrêmement difficile à faire valoir ensuite.

Points clés

Une réception réussie repose sur trois piliers : une checklist pièce par pièce suivie rigoureusement, un procès‑verbal précis qui liste chaque réserve avec sa localisation et son délai, et un archivage complet des documents techniques.

PointDétails
Contrôler chaque lotVérifiez électricité, plomberie, chauffage, VMC et menuiseries pièce par pièce, outils en main.
Documenter chaque anomaliePhotographiez et datez chaque réserve avant de quitter le lieu de la visite.
Rédiger un PV précisNumérotez les réserves, localisez-les sur le plan et fixez un délai raisonnable de levée.
Conserver tous les documentsGardez DOE, certificats et factures au moins dix ans pour couvrir la garantie décennale.
Centraliser le suiviDes outils comme Anodos permettent de relier photos, plans et PV pour suivre la levée des réserves.

Cet article constitue une information générale et ne remplace pas l'avis d'un avocat qualifié. Consultez un professionnel du droit qualifié à propos de votre cas personnel avant d'agir sur la base de ce contenu.

Table des matières

Qu'est-ce que la réception des travaux et quelles conséquences juridiques immédiates ?

La réception des travaux est l'acte par lequel vous, en tant que maître d'ouvrage, déclarez accepter l'ouvrage, avec ou sans réserves. Ce moment déclenche immédiatement plusieurs garanties légales : la garantie de parfait achèvement court sur un an, la garantie biennale couvre les équipements pendant deux ans, et la garantie décennale protège les éléments structurels pendant dix ans.

Sans procès‑verbal signé, vous perdez la plupart de vos recours en cas de malfaçon découverte plus tard. C'est le document qui prouve que la date de départ des garanties est bien celle que vous invoquez.

Quelques repères à connaître avant la visite :

  • La réception doit être formalisée par un document écrit et daté, pas par une simple remise de clés.
  • Une réception tacite (occupation des lieux sans contestation) existe mais complique fortement la preuve en cas de litige.
  • Les textes de référence figurent sur service-public.fr et dans le code civil, sans qu'il soit nécessaire de les maîtriser en détail pour bien réceptionner.

Quand et comment organiser la visite de réception ?

Fixez la date avec le maître d'œuvre ou l'entrepreneur dès que le chantier approche de son terme, et demandez que chaque intervenant soit présent ou représenté. Chaque partie doit apporter ses pièces : plans mis à jour, notices techniques, attestations de conformité.

Trois formes de réception existent, avec des conséquences pratiques différentes :

  1. La réception expresse : vous signez un PV le jour même, avec ou sans réserves. C'est la forme la plus protectrice.
  2. La réception tacite : vous occupez les lieux sans avoir signé de PV. Les tribunaux peuvent la reconnaître, mais elle affaiblit vos preuves.
  3. La réception judiciaire : un juge tranche en cas de désaccord persistant entre les parties sur la conformité des travaux.

Comptez une à deux heures de visite selon la taille du chantier, en suivant un ordre logique : extérieur d'abord (toiture, façade, abords), puis intérieur pièce par pièce, puis vérification des équipements techniques en dernier.

La checklist détaillée pièce par pièce et lot par lot

Une réception réussie ne se joue pas à l'œil. France Rénov' recommande une visite méthodique pièce par pièce, photos à l'appui, pour ne rien laisser passer. Voici comment structurer concrètement votre passage.

Ce qu'il faut apporter le jour J

Avant même d'entrer dans la première pièce, vérifiez votre trousse d'inspection :

  • Un niveau à bulle et une règle de maçon (pour la planéité des sols et des murs).
  • Un mètre ruban pour vérifier les cotes annoncées au devis.
  • Une lampe torche pour inspecter les combles, la cave et les recoins mal éclairés.
  • Un testeur de prise électrique et, idéalement, un multimètre simple.
  • Un hygromètre si le chantier concerne une pièce humide (salle de bain, cave).
  • Un appareil photo ou un smartphone avec batterie chargée.

Pièce par pièce, lot par lot

Parcourez chaque espace en suivant une logique constante : entrée, séjour, cuisine, salles d'eau, chambres, combles, cave, puis extérieur. Dans chaque pièce, contrôlez systématiquement les mêmes points :

  1. Sols : planéité (posez la règle de maçon à plat, l'écart ne doit pas dépasser quelques millimètres), aspect des joints, absence de rayures ou de taches.
  2. Murs et plafonds : aplomb, finitions de peinture ou de papier peint, absence de fissures ou de traces d'humidité.
  3. Menuiseries : ouverture et fermeture fluides des fenêtres et portes, étanchéité au toucher, fonctionnement des volets.
  4. Électricité : présence de toutes les prises et interrupteurs prévus au devis, test du tableau électrique et du différentiel.
  5. Plomberie et chauffage : pression et température de l'eau à chaque point, absence de fuite sous les éviers, fonctionnement des radiateurs.
  6. Ventilation : test simple de la VMC avec un mouchoir en papier tenu près de la bouche d'extraction, qui doit être aspiré.

Pour l'extérieur, ajoutez la toiture, la façade et la zinguerie à votre parcours, sans oublier les évacuations d'eaux pluviales.

Certains contrôles gagnent à être menés simultanément par deux personnes. Ces tests combinés, recommandés par les guides professionnels, permettent par exemple à l'une d'ouvrir tous les robinets pendant que l'autre observe le débit et surveille l'absence de fuite sous l'évier au même moment. Cela repère en quelques minutes des défauts qu'une inspection séquentielle laisserait passer.

Contrôle approfondi suite à une fuite au niveau du robinet

Conseil de pro : Pour tester le différentiel du tableau électrique sans risque, actionnez simplement le bouton test présent sur l'appareil : le courant doit se couper instantanément sur tout le circuit concerné. S'il ne coupe pas, c'est une réserve de sécurité prioritaire, pas un détail esthétique.

Documentez chaque anomalie au moment où vous la constatez, pas en fin de visite de mémoire. Prenez une photo datée pour chaque réserve, notez sa localisation précise sur le plan, et nommez vos fichiers de façon standardisée (date, lot, pièce, numéro) pour retrouver facilement chaque preuve plus tard. Classez ensuite vos réserves par gravité : sécurité, fonctionnalité, esthétique. Ce classement conditionne l'ordre de priorité de la levée des réserves.

Rédiger le procès-verbal et formuler des réserves qui tiennent la route

Un procès‑verbal utilisable en cas de litige contient toujours les mêmes éléments : identification des parties et de l'ouvrage, date de la visite, liste numérotée des réserves avec leur localisation précise, délai fixé pour leur levée, montant de retenue éventuelle, et signatures de toutes les parties présentes.

La façon de rédiger chaque réserve compte autant que le fond. Une formulation vague ("problème dans la salle de bain") ne protège personne. Préférez des phrases types précises :

  • « Fissure de 15 cm constatée sur le mur nord de la chambre 2, à 1,20 m du sol. Réparation à effectuer sous 30 jours. »
  • « Robinet de la salle de bain à l'étage : fuite au niveau du raccord. Intervention à prévoir avant le [date]. »
  • « Prise électrique non fonctionnelle, mur sud du séjour, à côté de la fenêtre. À corriger sous 15 jours. »

Numérotez chaque réserve, repérez-la sur le plan, annexez la photo correspondante et fixez un délai raisonnable. La levée des réserves suit ensuite un processus formel : correction, nouvelle visite, signature d'un PV de levée distinct du PV initial.

Quels documents récupérer et archiver après la réception ?

Réclamez systématiquement, avant de quitter les lieux ou dans les jours suivants : le devis et le contrat signés, le Dossier des Ouvrages Exécutés (DOE), les notices d'utilisation des équipements, les certificats de conformité (électricité, gaz), les fiches techniques des matériaux posés, les bordereaux d'élimination des déchets, les attestations d'assurance des intervenants et l'ensemble des factures.

Conservez ces documents en double, papier et numérique, pendant au moins dix ans, durée de la garantie décennale. Certaines mairies exigent une copie du certificat de conformité pour certains travaux soumis à déclaration.

Ce qui se passe après la réception : garanties, délais et recours

La signature du PV déclenche le compte à rebours des trois garanties légales : un an pour le parfait achèvement, deux ans pour la garantie biennale, dix ans pour la garantie décennale. Chacune couvre des désordres différents, de la simple finition défectueuse jusqu'aux atteintes à la solidité de l'ouvrage.

En pratique, une retenue de garantie d'un montant habituellement faible du montant des travaux est souvent appliquée jusqu'à la levée complète des réserves, ou consignée chez un tiers en cas de désaccord persistant sur le solde à verser. Si l'entrepreneur refuse d'intervenir dans le délai fixé, la procédure suit généralement trois étapes :

  • Envoi d'une lettre recommandée rappelant les réserves et le délai initial.
  • Mise en demeure formelle si aucune réaction n'intervient.
  • Saisine du juge des référés en cas de blocage total, avec activation possible de l'assurance dommages‑ouvrage pour les désordres relevant de la garantie décennale.

Sécuriser vos preuves : méthode et outils pour gérer les réserves

Le défaut le plus courant n'est pas de mal inspecter, mais de traiter la réception comme un événement isolé plutôt que comme l'aboutissement d'un suivi continu du chantier. Une méthode simple règle la plupart des litiges avant qu'ils n'apparaissent : photographiez chaque réserve selon un nommage standardisé (date, lot, pièce, numéro), géolocalisez le cliché quand c'est possible, et reliez-le systématiquement au repère correspondant sur le plan.

Un tableur minimal suffit pour lister vos réserves si le chantier est simple. Pour des projets plus complexes, une application de prise de PV numérique ou un dossier cloud partagé avec l'entrepreneur évite les allers‑retours par e‑mail et centralise les preuves au même endroit. Un outil comme Anodos permet de centraliser le suivi des chantiers pour les professionnels qui gèrent plusieurs réceptions en parallèle.

Conseil de pro : Classez systématiquement vos réserves par impact, urgence sécurité, fonctionnalité, esthétique, avant même de les numéroter sur le PV. Cet ordre de priorité guide ensuite la négociation du délai de levée avec l'entrepreneur.

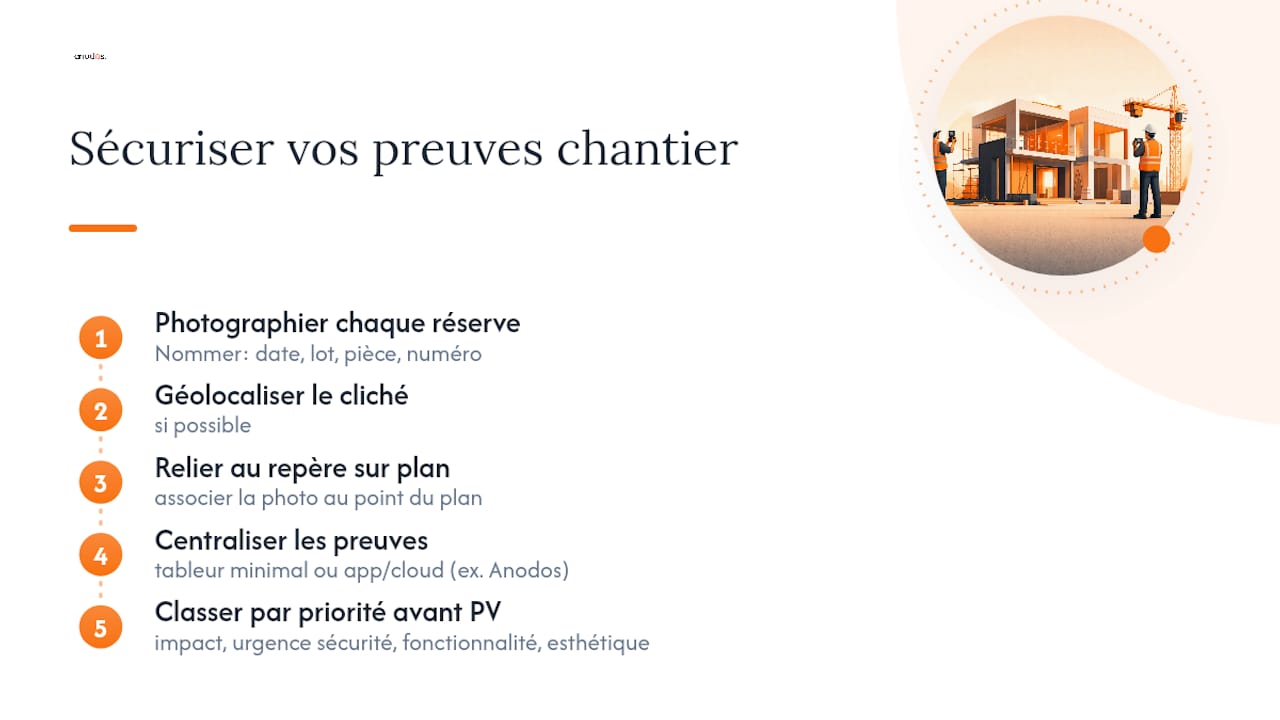

Sécuriser vos preuves : méthode et outils pour gérer les réserves — overview diagram

Perspective : pourquoi une checklist change la manière de réceptionner

Une checklist standardisée transforme une visite anxiogène en contrôle méthodique. Mieux encore : documenter le chantier en continu, via des comptes‑rendus réguliers, réduit le nombre de réserves à traiter le jour de la réception.

Un outil numérique pour ne plus perdre le fil des réserves

Une checklist papier suffit pour un chantier ponctuel. Pour les artisans et conducteurs de travaux qui gèrent plusieurs réceptions par mois, industrialiser le suivi des réserves évite les PV perdus, les photos mal classées et les délais de levée oubliés.

Anodos

Anodos permet de rattacher chaque photo géolocalisée à un repère sur le plan, de générer un PV à partir d'un modèle réutilisable, et de suivre l'état de chaque réserve jusqu'à sa levée complète, avec un reporting automatisé transmis au client. La fonctionnalité de devis vocal par intelligence artificielle et la facturation électronique conforme aux normes 2026‑2027 complète la gestion du chantier au‑delà de la seule réception. Pour approfondir la question de la conformité réglementaire avant livraison, ce guide sur les workflows de conformité dans le bâtiment complète utilement la démarche. Testez l'essai gratuit sur la page produit Anodos pour voir comment centraliser vos prochaines réceptions.

Sources

Questions fréquentes

Que faire si l'entrepreneur refuse de signer le procès-verbal ? Vous pouvez néanmoins constater la réception seul et l'envoyer par lettre recommandée avec les réserves listées. Cette démarche unilatérale a moins de force qu'un PV signé conjointement, mais elle conserve une trace datée utile en cas de litige.

Combien de temps a-t-on pour lever les réserves ? Aucun délai légal fixe n'existe : c'est le PV lui-même qui doit fixer un délai raisonnable, généralement entre 15 et 60 jours selon la nature des travaux à corriger.

Peut-on refuser totalement la réception ? Oui, si les travaux présentent des défauts majeurs qui rendent l'ouvrage impropre à sa destination. Dans ce cas, aucune garantie ne démarre et le litige se règle souvent devant le juge des référés.

La retenue de garantie de 5 % est-elle obligatoire ? Non, c'est un usage courant plutôt qu'une obligation légale généralisée. Elle doit être prévue au contrat ou négociée au moment de la réception pour sécuriser la levée des réserves.

Recommandation
